航拍汉江孤山航电枢纽建设最新进展
- 3月29日,记者在汉江孤山航电枢纽建设现场看到,一期围堰的内混凝土工程施工过半己现雏型,工程建设正稳步推进。孤山航电枢纽是汉江干流水电开发规划中的第八级电站,位于郧西县、郧阳区之间。项目投资34.86亿元,水库总库容为2.12亿立方米,装机容量为180兆瓦,建成后年均发电量达5.9亿千瓦时。(记者 吴忠斌 特约记者 周家山)
- 根据孤山航电枢纽施工总进度计划,2019年汛后厂房坝段要具备挡水条件,右区泄水闸要具备过流条件,二期工程截流,年底首台机组具备发电条件;到2020年底,4台机组全部并网发电;2021年底枢纽船闸通航,工程全部完工。

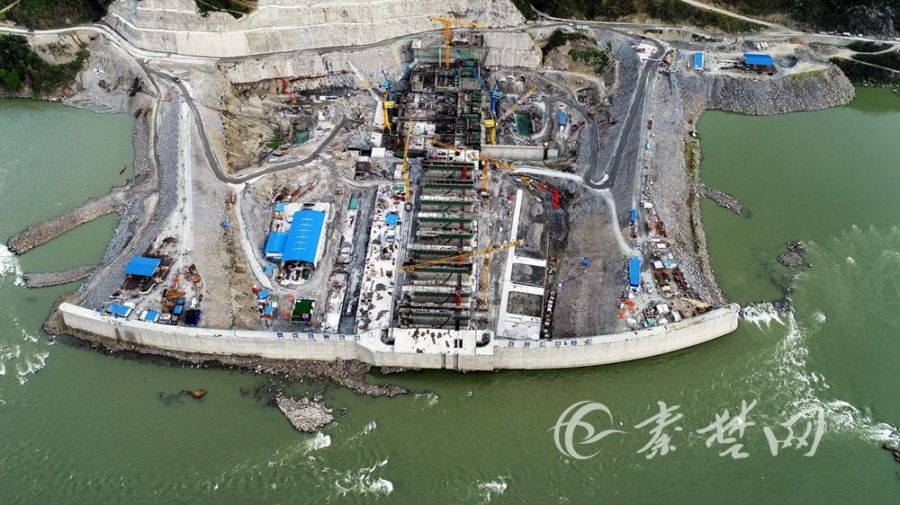

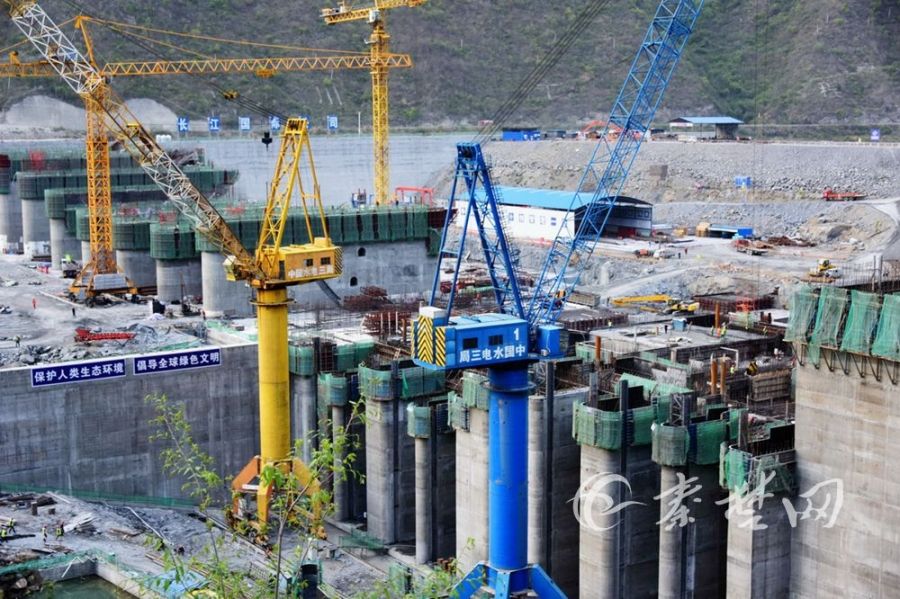

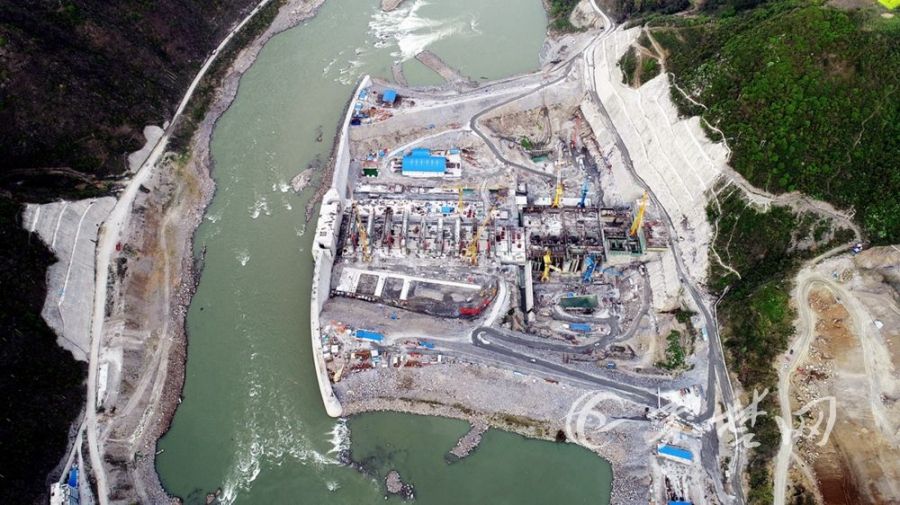

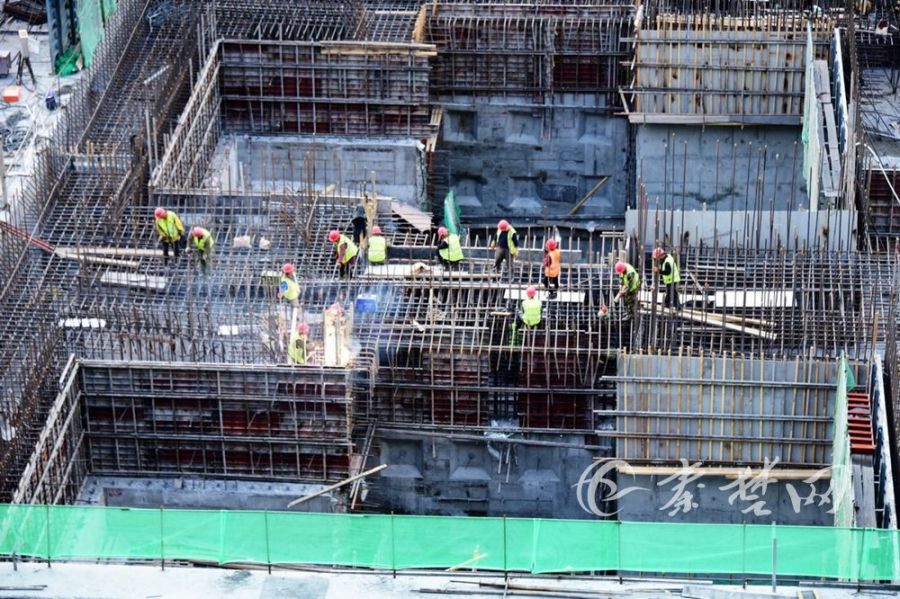

- 图为孤山航电枢纽工程建设现场。
