中煤鄂州电厂四期项目打通电力外送“咽喉”

荆楚网 2026-05-09 21:33

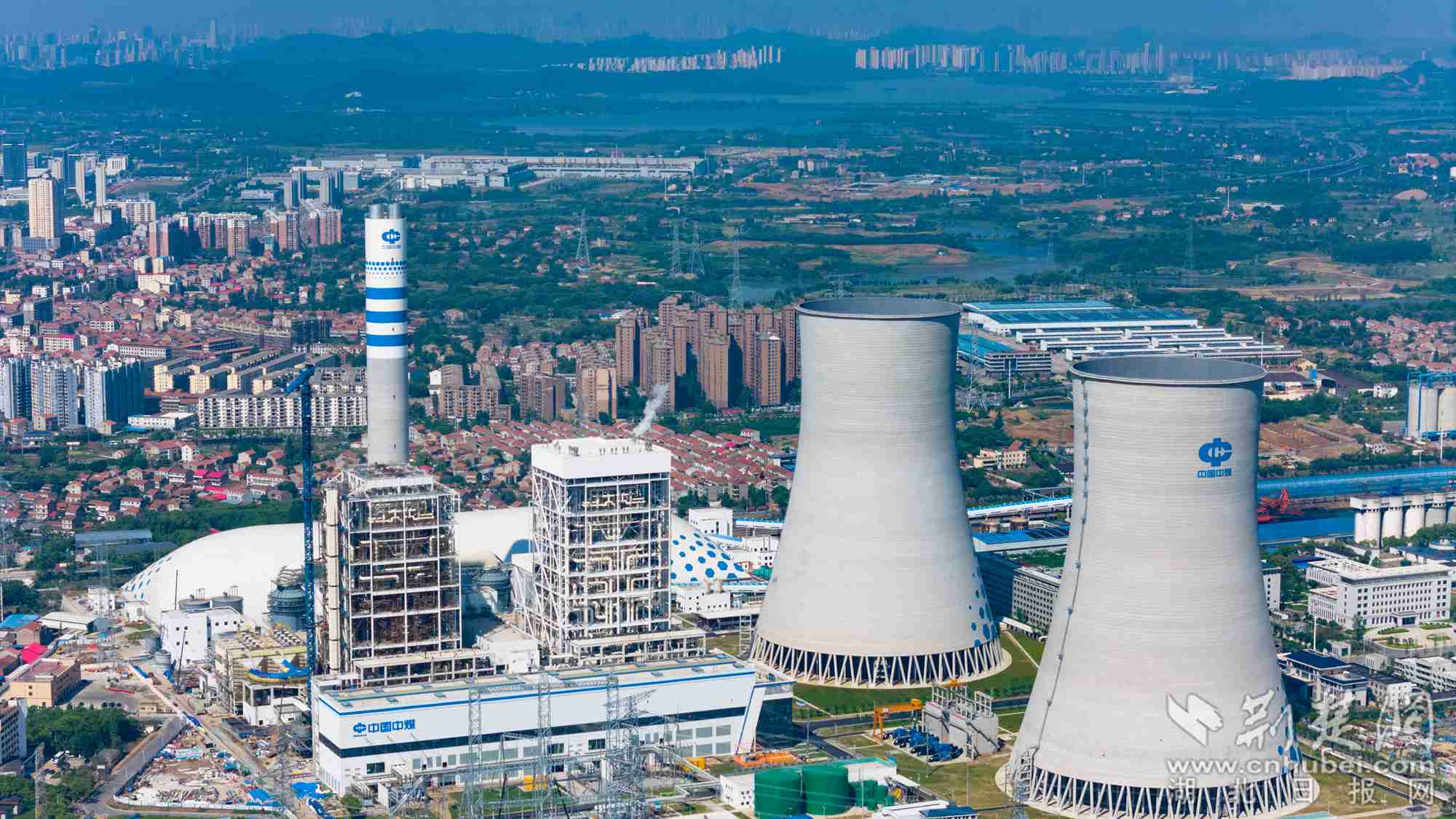

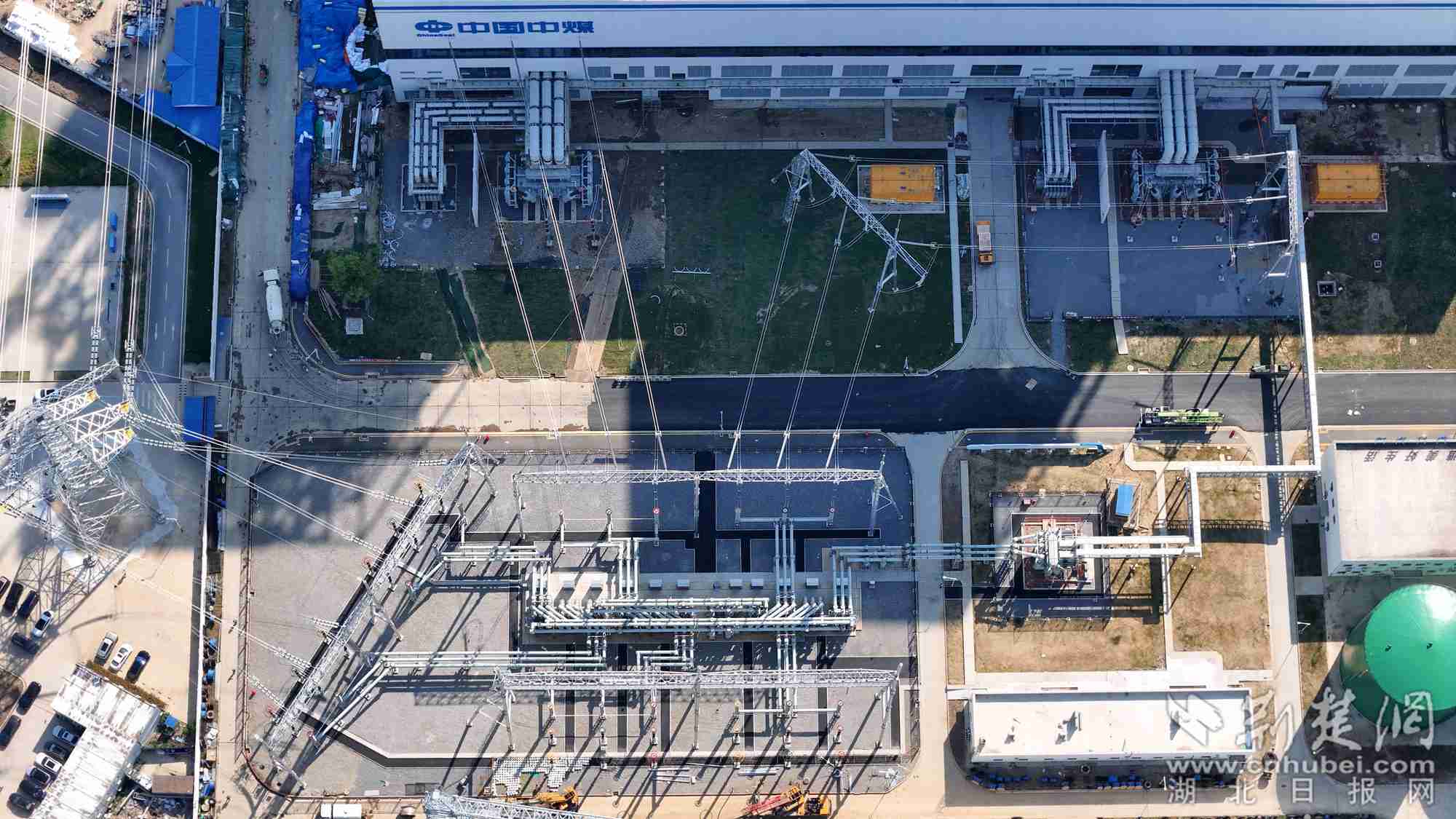

荆楚网(湖北日报网)讯(通讯员 张玉成)5月1日,中煤鄂州电厂四期项目500kV升压站正式投入运行,标志着该项目送出工程第一阶段目标圆满完成。这条连接电厂与电网的关键通道正式打通,为两台百万机组如期投产扫清关键制约,也为电力保供架起了一条稳定可靠的“电力高速”。

作为火电机组并网发电的前置性、控制性工程,500kV送出通道是电厂从“能发电”到“能送电”的关键一环。鄂州电厂四期项目建设的高效清洁机组,单机容量大、发电效率高,必须依托稳定、大容量、高电压等级的外送通道,才能将电能安全、高效接入主网,没有畅通的送出工程,即便机组建成也难以并网满发,庞大发电能力将被“卡脖子”。

500kV送出工程正是破解“发-送-用”衔接难题的核心工程。它一头连着机组,一头连着电网,既是电厂投产发电的前置必备条件,也是提高受端地区电源支撑、增强电网安全稳定性的重要基础设施,直接关系电力供应安全与民生保障,是名副其实的能源输送“生命线”,重要意义不言而喻。

这条“电力高速”建设之路,步步是难关。工程分为π接段与吴都段,线路途经葛店开发区、华容区、鄂城区,新建路径总长60余公里,架设杆塔159基,沿线跨越密集,约束重重,堪称电力建设领域的“超级工程”。

受三期出线电网结构影响,工程电气距离与地形空间严重受限,需改造迁改线路13处,建设500千伏与220千伏、110千伏混压塔段6公里。全线跨越铁路5次、高速公路5次、国道2次、省道2次、高低压线路36次、通航河流3次、生态保护区2次,每一次跨越都要履行严格审批,每一段施工都要严守安全距离,技术难度与协调压力前所未有。有效建设周期短,需在有限时间内完成征地拆迁、线路架设、设备调试等全流程工作,节点压力巨大。

面对重重挑战,中煤鄂州能源联合地方政府、电网企业、参建单位同向发力,以协同破局、以实干攻坚,打通堵点、攻克难点,打出一套高效推进项目建设的“组合拳”。

公司领导班子牵头成立送出工程攻坚专班,主动对接协调国网湖北省电力公司、中超公司、送变电公司及省市相关部门,多方协同一个月内攻克路径协议难题,取得全部回函;可研收口后快速推进,顺利取得工程核准文件,为项目开工奠定合规基础。

葛店开发区管委会成立工程协调指挥部,统筹土地征收、房屋拆迁、青苗补偿,区、乡镇、社区全程跟进,为施工进场扫清障碍。工程建设单位持续加大人力物力投入,克服多雨天气的不利因素,抓工期、保节点。

公司与调试、参建单位紧密协同,实行“日调度、周总结、月考核”机制,将总目标拆解为地基处理、设备安装、调试联检等具体任务,责任到人、挂图作战。工程管理部提前谋划、昼夜奋战,每日召开倒送电盘点会,落实缺陷尾工,高效完成升压站安装改造、设备消缺、母线拆装及各项督导协调工作。

在送电最后关头,电气专业带领班组成员分驻三站,手持红外成像仪逐台扫描GIS设备,发现异常立即组织消缺,反复核相、比对差动数据,精准完成调试作业。发电部组建专项小组,累计执行倒闸操作、线路充电、保护测试等100余项操作,师徒携手精准作业,以严谨细致守护工程安全。

公司党总支积极发挥“工区大党建”工作机制,与各参建单位开展党建联建,变“各自为战”为“同频共振”,“把党旗插在工地上”,以党建引领凝聚攻坚合力。党员先锋队、青年突击队冲锋在前,驻场办公、日夜鏖战,主动认领急难险重任务,亮身份、践承诺。

从4月4日GIS高压试验一次合格,到4月22日通过华中网局验评取得并网许可,再到4月29日升压站受电成功、5月1日正式投运,意味着鄂州电厂四期机组整套启动所需厂用电源安全就位,电网外送“第一公里”成功打通,工程最核心、最艰难的“卡脖子”环节被彻底攻克,为后续全线贯通创造了有利条件。

随着机组调试投产各项工作的稳步推进,中煤鄂州电厂四期项目这座能源枢纽将全面释放输送能力,源源不断的清洁高效电力将从鄂州出发,汇入荆楚电网,为能源保供、区域经济社会高质量发展筑牢坚实能源根基。
