深夜鏖战除隐患 清明保电显担当

荆楚网 ​(湖北日报网) 2026-04-03 20:43

荆楚网(湖北日报网)讯(通讯员李冰洁、陈雯珺)“35千伏2号站用变运行参数正常,设备工况良好,消缺任务圆满完成!”4月1日,在国网湖北超高压公司500千伏建始变电站内,随着运维人员最后一次核对设备状态,一场由运维班组全程自主实施的站用变消缺任务画上了圆满句号。

此次消缺工作与以往“检修+运维”协同作业模式不同,从前期缺陷研判、方案制定、工艺选择到停送电操作、组织施工、工作票办理,都由运维人员以“全链条自主作业”模式实施,历经2日连续奋战,成功消除了0号和2号站用变隐患,为恩施州及周边地区电网安全稳定运行筑起坚实屏障。

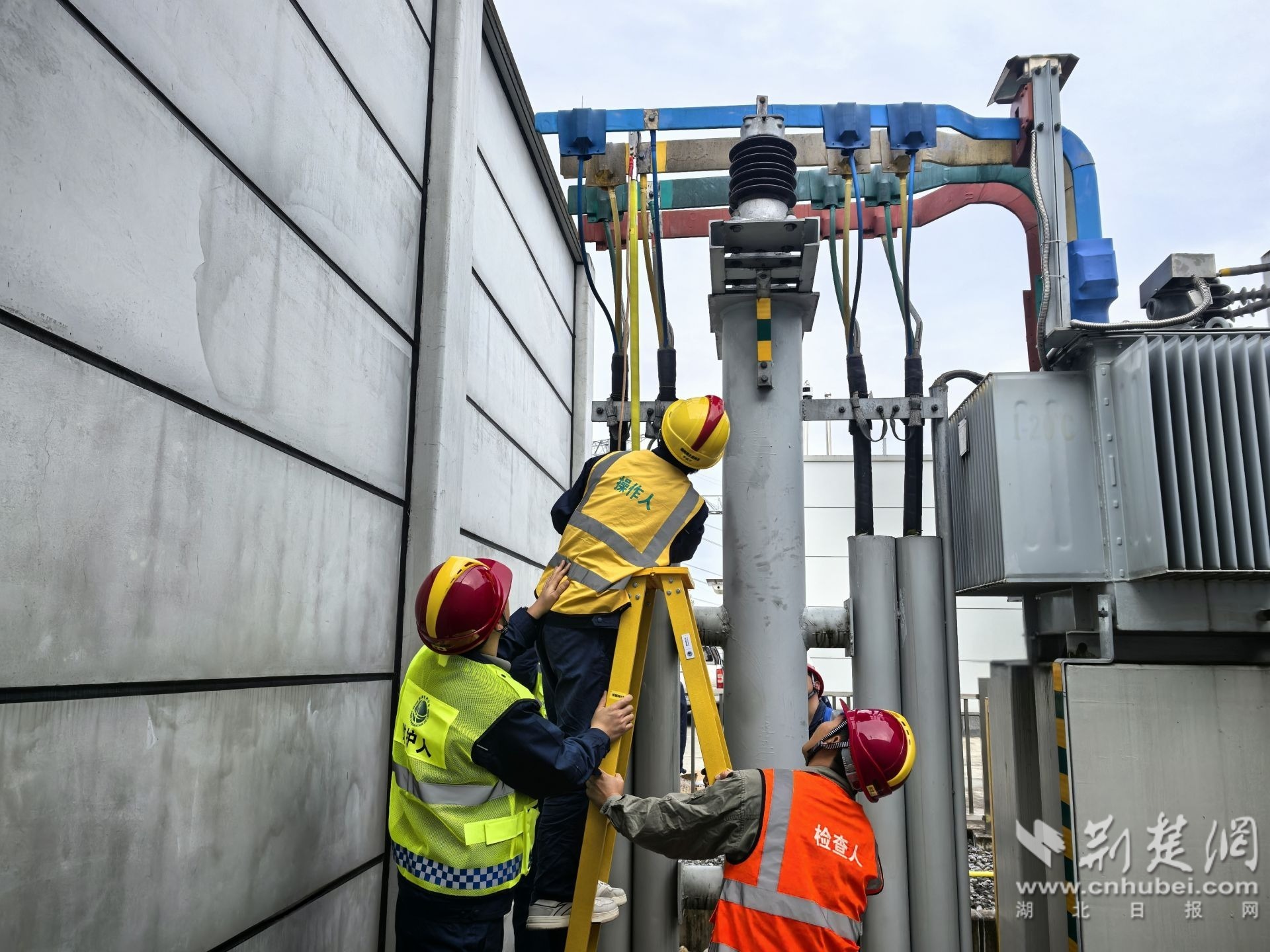

此次作业源于站内运维人员在对全站进行例行巡视时,及时发现站用变低压侧电缆出现绝缘层老化破损隐患。该电缆作为站用变供电的关键设备,绝缘层破损若不及时处置,极易引发漏电、短路等故障,直接影响站内二次设备、监控系统等重要设施的正常供电,极端情况下将导致站用电系统全停,进而影响恩施州地区全域供电。

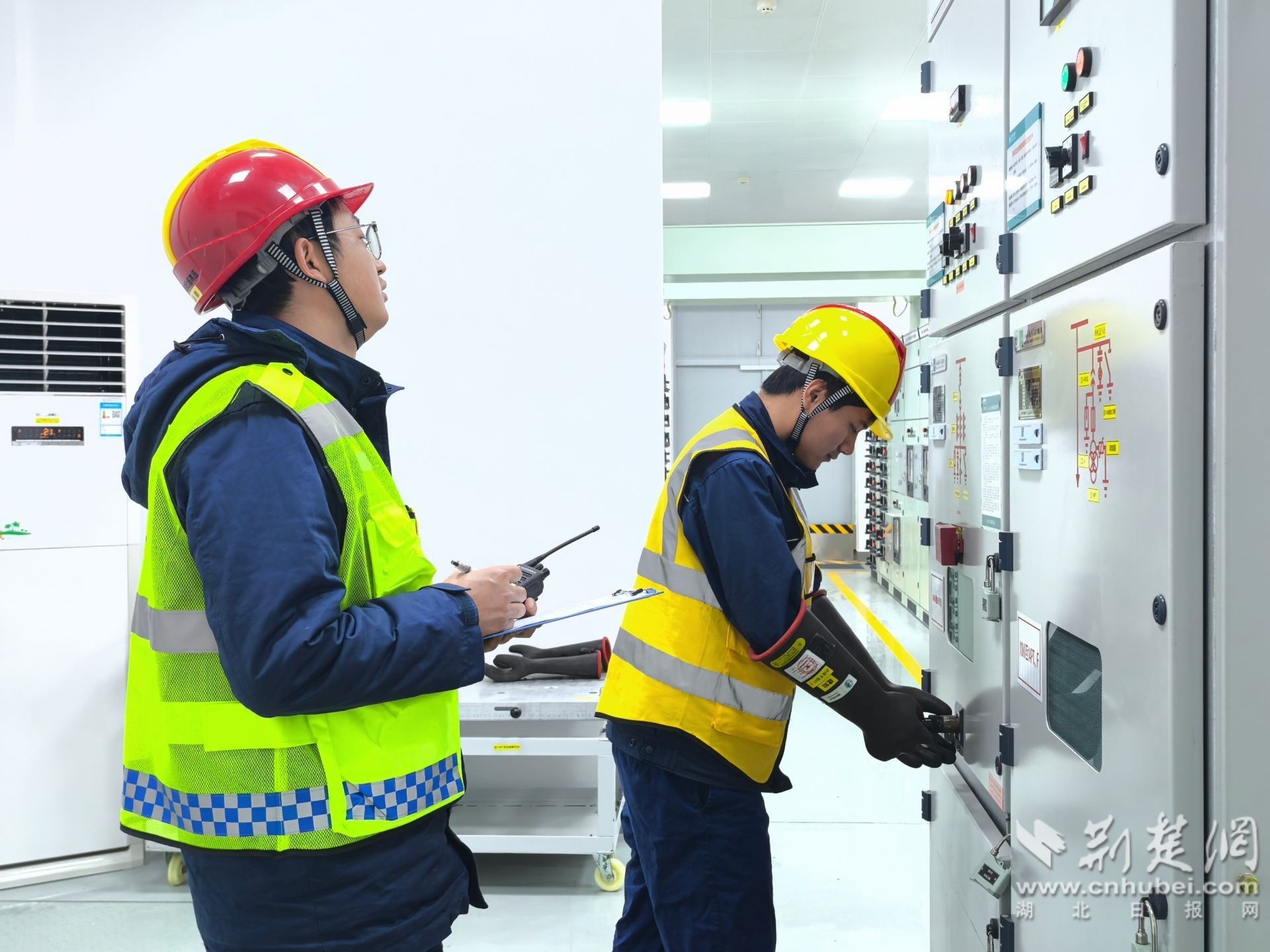

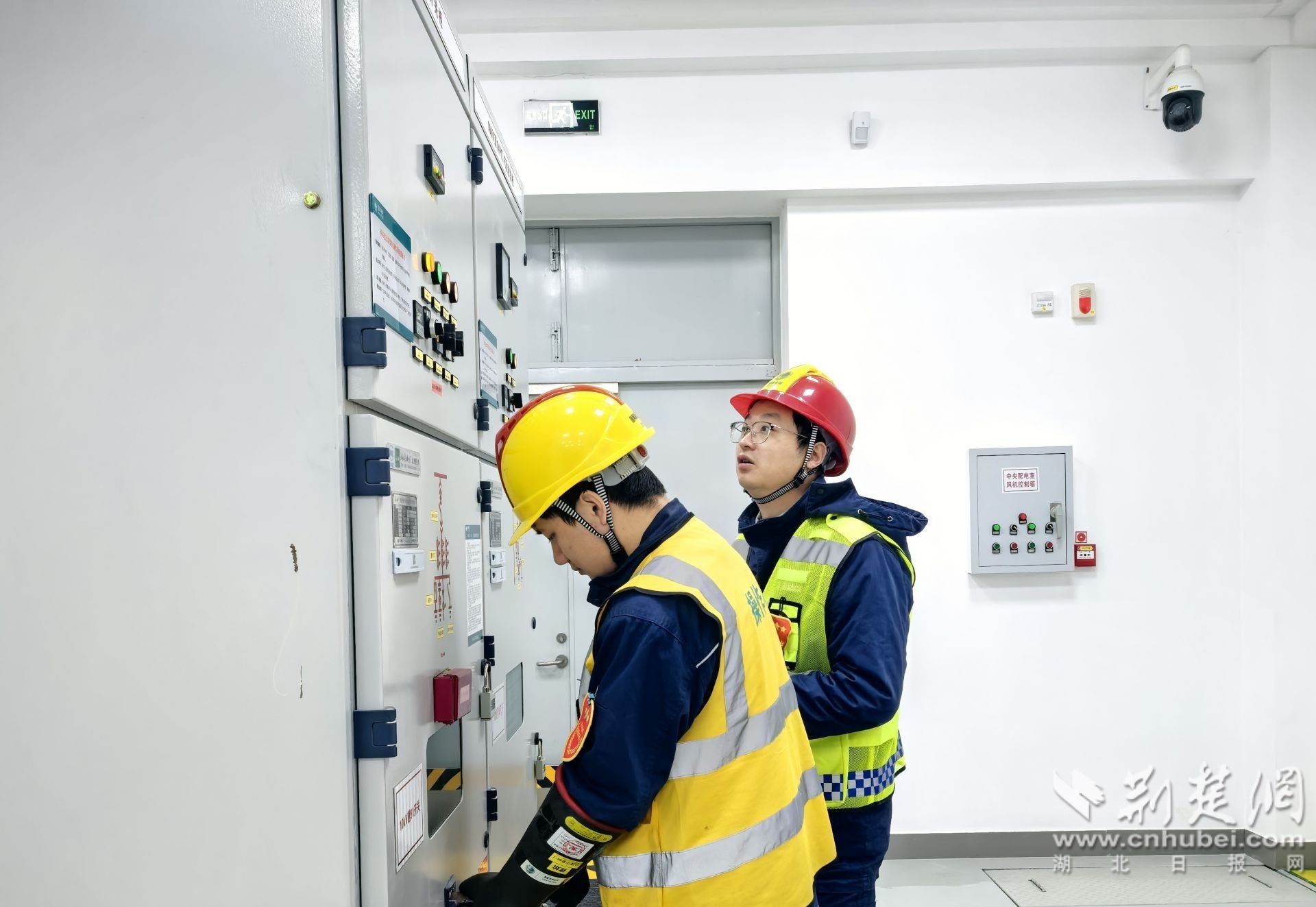

在停送电环节,运维人员分工明确、协同配合,严格执行唱票、复诵、监护制度,依次完成停电、验电、装设接地线、悬挂标示牌等标准化操作,每一个步骤都精准到位、有据可查。

“不要着急,动作平稳,缓慢操作,注意观察开关手车的位置指示。”

在建91开关手车操作前,监护人潘攀的目光紧锁在操作人李庭宇的每一个动作上,口中叮嘱着操作要领。空气中弥漫着紧张的气息,但操作人的手势依然沉稳,目光在设备与位置指示间来回切换。

在送电前准备阶段,新员工指着操作票上的第46项“验明相序正确”,向现场的周涛专责发出提问:“这项具体怎么操作呀?”


“这是新设备投运或检修后送电的关键一步,需要采用核相仪在两个电源系统上核对相序是否一致。”周涛专责不仅给出了标准答案,更结合现场设备,用生动的案例解释道:“如果相序不一致,电机反转会直接导致设备故障,容不得半点马虎。”在这场实战中,老一辈的扎实理论结合新员工的求知若渴,让严谨的作风在言传身教中悄然传承。

常规线路消缺任务需要3~4天完成,鉴于500千伏变电站站用变对大电网安全稳定运行极为重要,建始站班组将原本需要多部门协同的工作流程转化为班组内部自主实施形成高效闭环,将消缺任务快速高效的压缩至2日完成。3月31日运维人员持续奋战了17个小时消缺完0号站用变,第二日继续处理2号站用变。4月1日19点50分,随着向调度的最后一次回令,国网湖北超高压公司500千伏建始变电站站用变消缺任务安全、优质、高效的完成。

此次站用变消缺任务的圆满收官,不仅检验了运维队伍“自主实施、自主管控”的综合能力,更生动诠释了“人民电业为人民”的初心使命。
