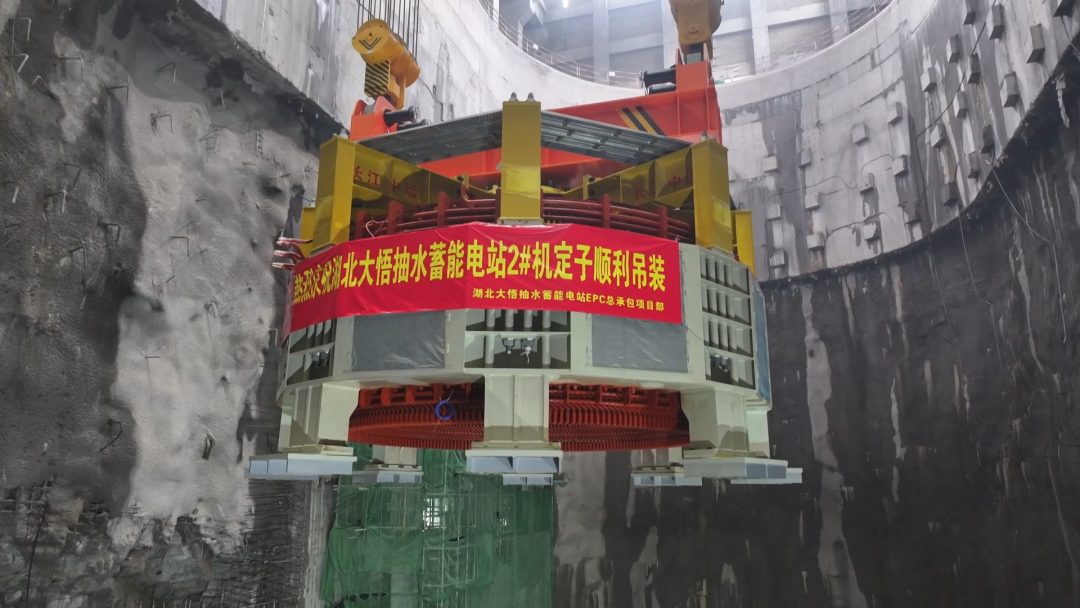

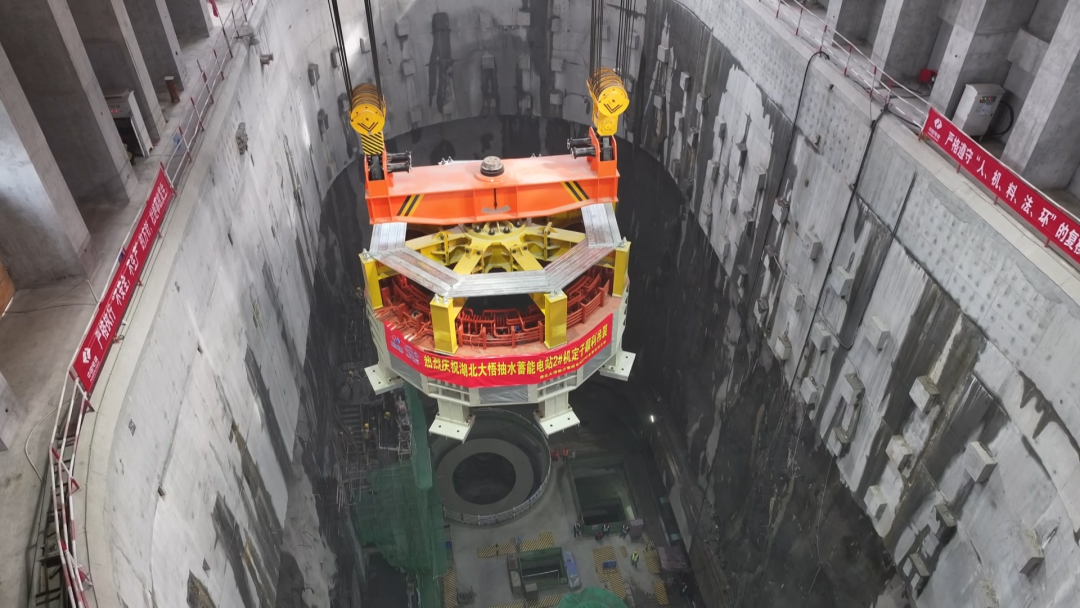

3月21日,湖北大悟抽水蓄能电站第二台定子(1号机定子)顺利完成吊装、精准就位。

这标志着该项目机电安装全面提速,为按期投产发电奠定坚实基础。

据了解,定子是整个水轮发电机组中重要的核心部件之一,是将机械能转换成电能的关键设备。

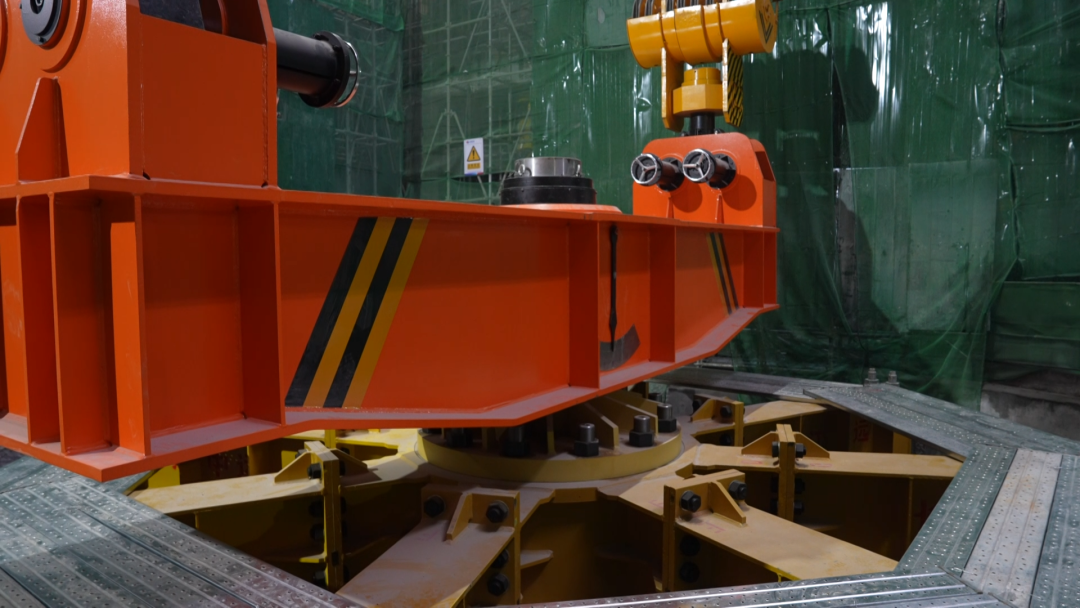

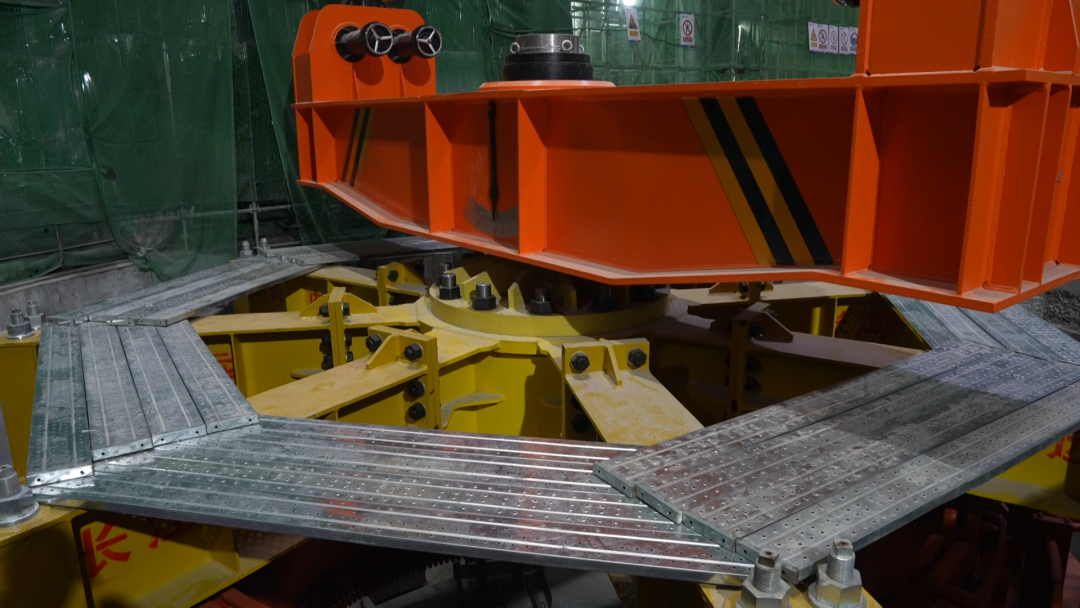

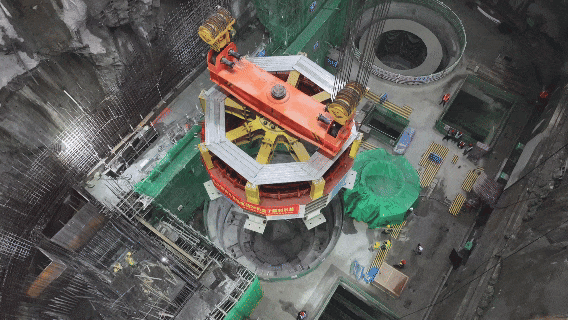

在电站半地下厂房,施工团队采用大型桥式起重机,将重达约206 吨的定子平稳起吊、精准平移,缓缓下放至1号机坑位置。整个吊装过程历时约1 小时,为后续转子安装、机组总装等工序奠定了基础。

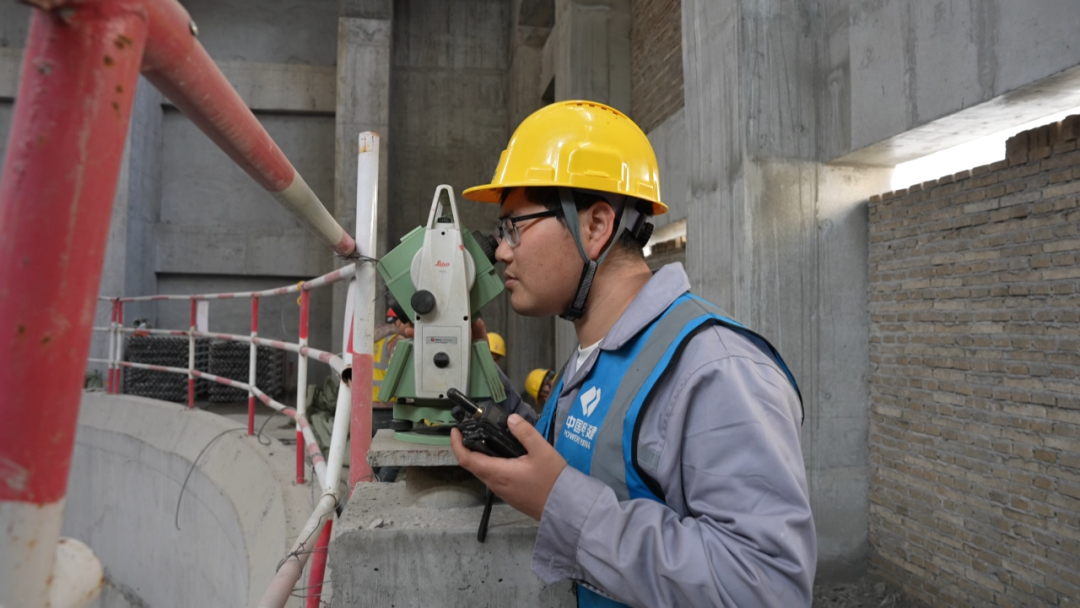

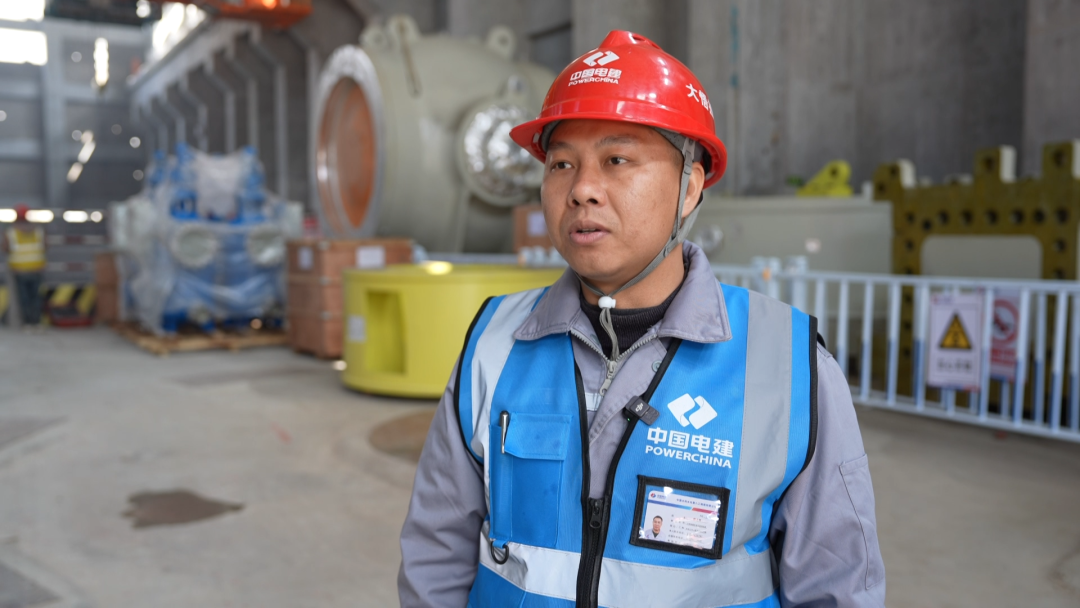

中国水利水电第八工程局有限公司大悟抽蓄机电安装项目部技术人员王东宇介绍,这是第2台定子吊装,使用全站仪在机坑内放置方位点来确保定子吊装的精度,方便后续定子吊装后的调整,两台机定子均已吊装完成,机组正式进入安装阶段。

本次吊装的定子内径6000毫米,外径8370毫米,吊装段定子高度2925毫米,总重约205.528吨。

“这第二台机(定子)精准就位以后,将第二台机的定子工位改造成转子工位,将两台机转子同步进行一个组拼工作,届时能有效缩短两台机转子的吊装间隔时间。”该项目部总工程师廖上普说,第二台机定子吊装就位后,也就意味着我们第二台机这个机组机电设备安装即将开始,为我们全年投产发电的目标也更进一步。

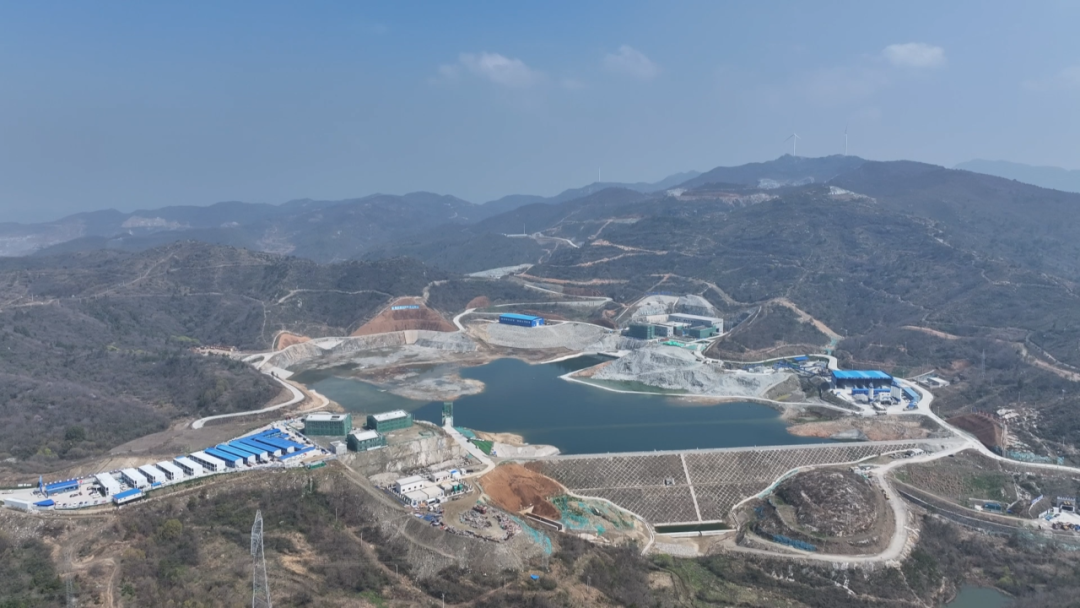

湖北大悟抽水蓄能电站是国家能源局“十四五”重点实施项目、湖北省省级重点能源工程和孝感市首个核准的抽水蓄能电站项目,共安装2台单机容量为15万千瓦的单级混流可逆式水泵水轮机组,总装机容量30万千瓦,设计年发电量2.78亿千瓦时。

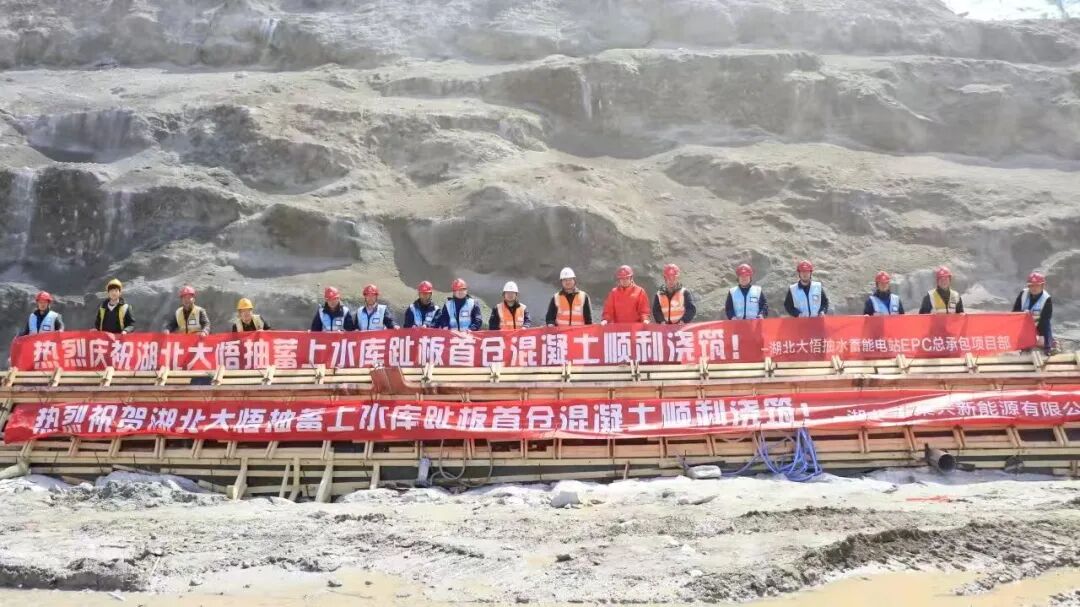

2025年3月,上水库大坝趾板首仓混凝土成功浇筑。

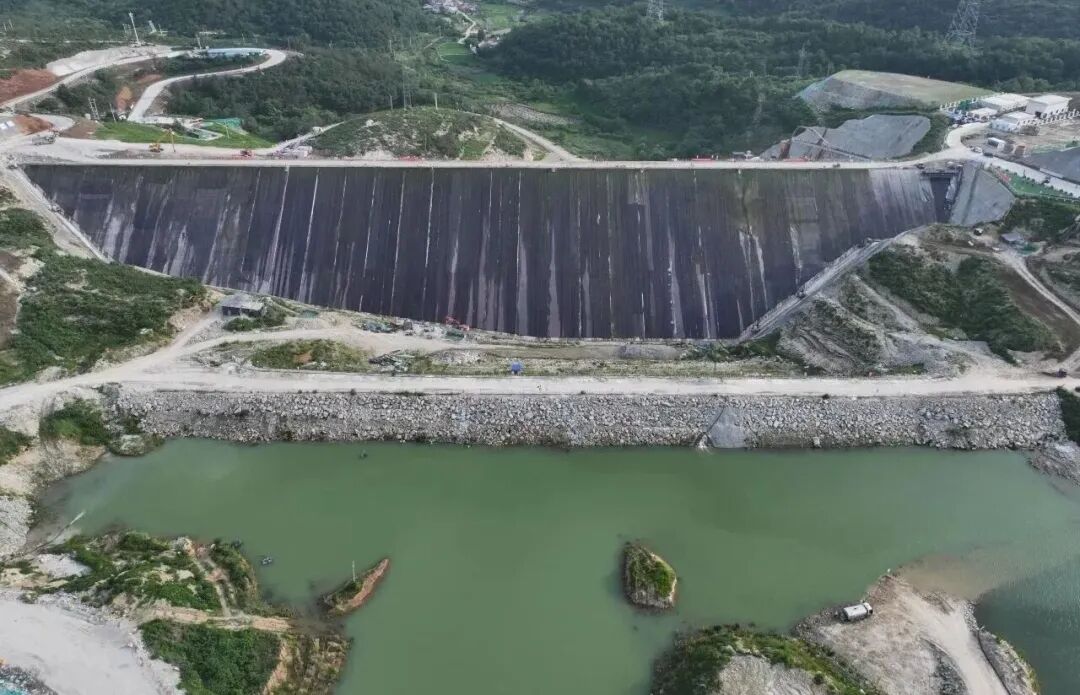

2025年7月,上水库目前已经填到278.5高程。

2025年8月底,下水库大坝混凝土浇筑完成。

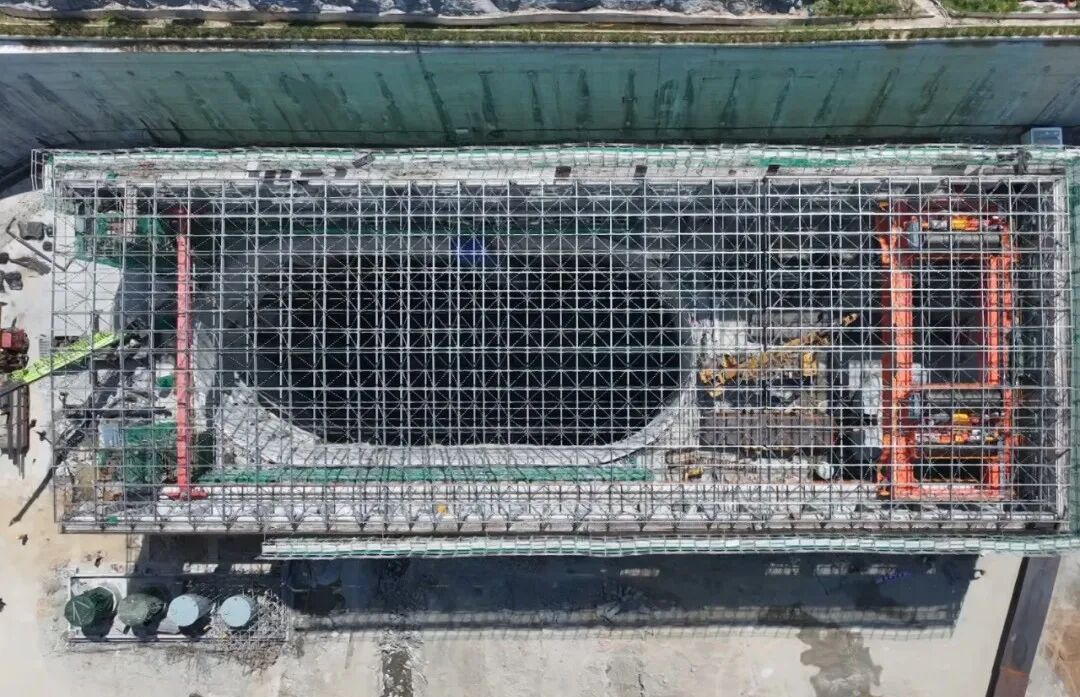

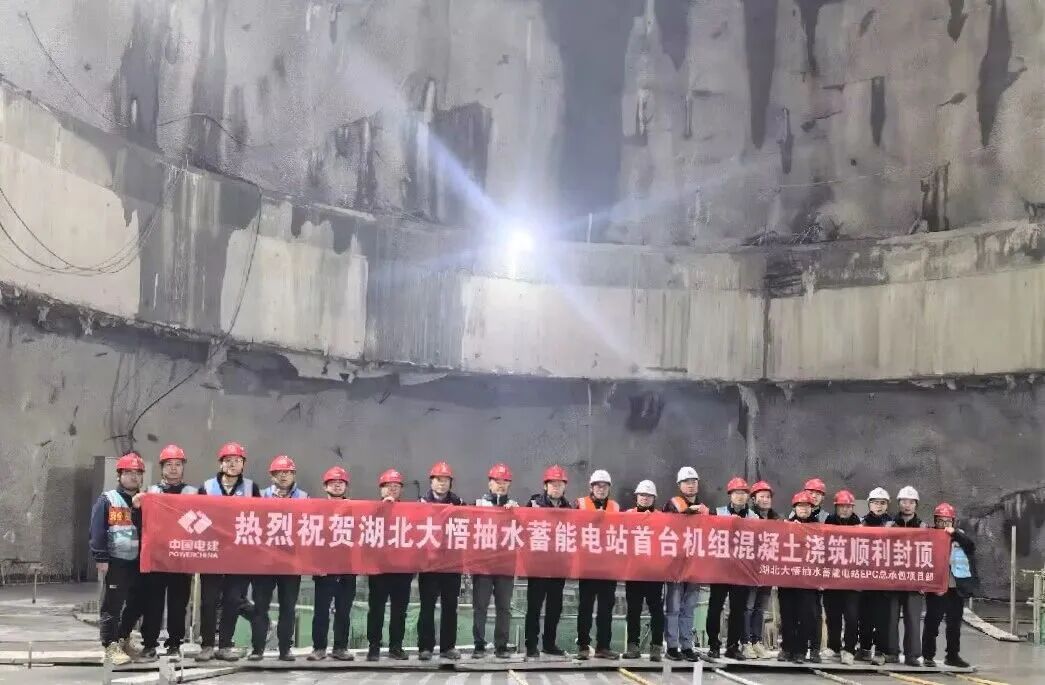

2025年12月,首台机组混凝土浇筑工程完成封顶。

2026年1月,电站首台定子吊装成功。

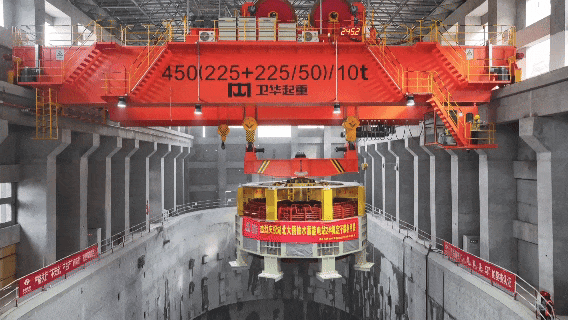

2026年3月,电站第二台定子吊装成功。

据悉,电站建成投产后,将发挥调峰、填谷等作用,预计每年可减少新能源弃电量3.95亿千瓦时,减少二氧化碳排放约30万吨。(徐航、罗力)
