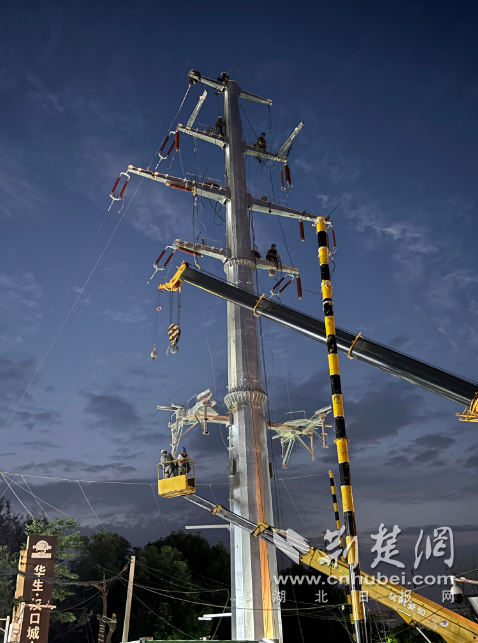

荆楚网(湖北日报网)讯(通讯员 梁倩 夏浛)夏夜,焊花如星子般溅落在110千伏舵古一、二回1#-16#迁改工程现场。国网武汉供电公司湖北既济电力集团武汉华源电力有限公司项目负责人成建宏仰头望着P1#塔顶晃动的安全帽灯光,对讲机里传来嘶哑的嗓音:“引下线搭接完毕,申请验收!”这是他连续第17天守在施工现场,而一场与城市发展的“让路”战役终于进入了最后的关键冲刺阶段。
古田一路北延线工程是武汉市“十四五”规划中的重要交通项目,旨在打通古田一路向北的“断头路”,连接硚口区与东西湖区,缓解区域交通压力。然而,沿线密布的高压线路成为横亘在桥梁施工前的“拦路虎”。为此,公司承担了电力线路迁改重任。迁改共分为三个阶段,线路总长为5.3千米,新建6基,旧线拆除共5.6千米,拆除旧塔18基。 项目完工后,将为古田一路北段改造及古田一路跨铁路桥施工“扫清障碍”,进一步优化城市交通网络,助推区域高质量发展。
“这不仅是线路搬迁,更是为城市未来腾出空间。”国网武汉供电公司湖北既济电力集团武汉华源电力有限公司立即启动紧急响应,精心筹划、精细组织,优化工作流程,增加人员及机械的投入,提高生产效率,同时立下军令状:18天内完成常规需25天工期的施工任务。
温度最高的时候快突破35℃,铁塔表面温度直逼50℃。10名登高作业人员笑称安全绳仿佛在钢铁支架上摩擦出焦煳味,下来后作业服也早已结出盐霜,就像抱着烤炉跳舞。成建宏笑着比画,“但塔材烫手也得扶稳,耽误一天,后续工程就可能推迟一周。” 当前正值高温,现场负责人会随时关注上塔人员情况,通过“做两头、歇中间”等措施,避免高温天气长时间作业。同时在现场设置休息棚,配备防暑降温等药品,做好后勤保障服务。

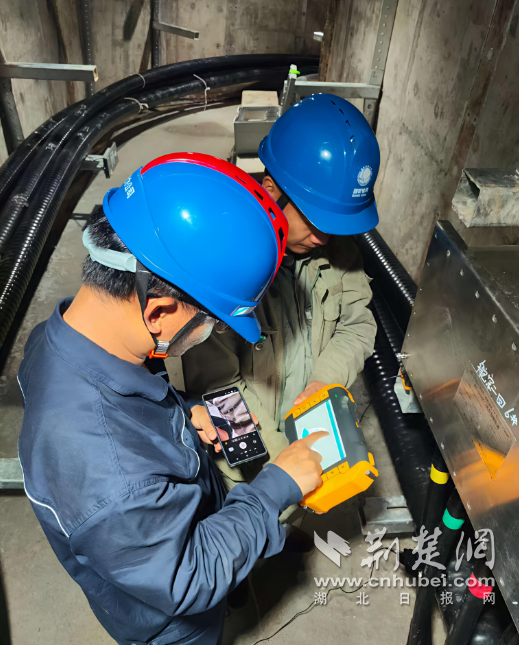

由于工程涉及高压线路迁改及电缆敷设,公司采取“线路+电缆”双班组接力模式——“线路施工从早6点到晚8点,电缆施工从晚8点到早6点,实现24小时无缝衔接。”公司电缆工程部负责人冯天琪笑道:“我们成了‘夜猫子战队’,但能抢回时间,值!”在技术攻坚上,公司试验班与电缆班联手突破专业壁垒,首次在舵宗一、二回迁改项目中以电缆专业为主导完成局部放电试验,标志着公司在电气检测领域实现重大技术突破。
随着电缆耐压试验完成,这项“急难险重”的迁改工程于5月29日正式送电,为古田一路跨铁路桥建设扫清障碍。武汉华源电力有限公司以“拼抢实”的作风,在这场与时间赛跑的战役中,用汗水诠释了“铁军速度”,用专业见证了“城市生长”,在“奋战二季度”攻坚战中交出了一份硬核答卷。
