极目新闻记者 曹磊
通讯员 欧阳雷 李想

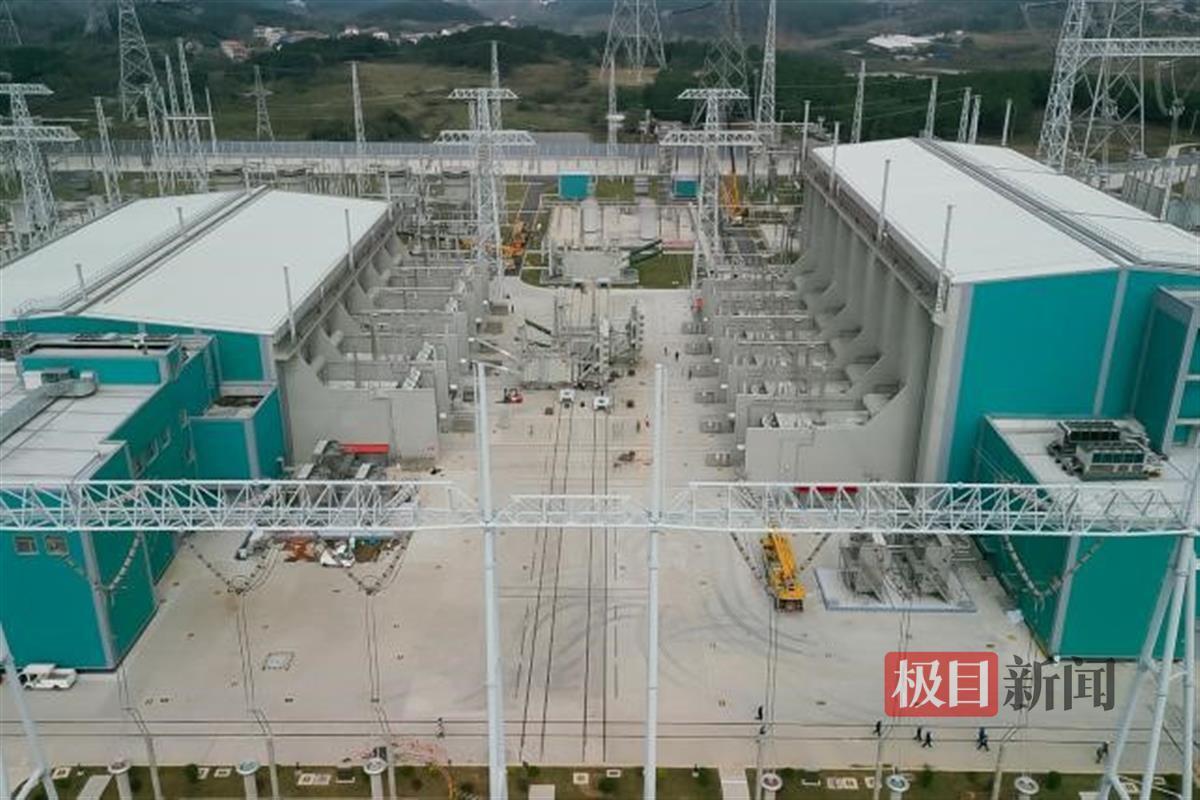

11月14日,在湖北武汉新洲,占地600亩的特高压武汉换流变电站,正进行着2023年度直流系统检修工作。

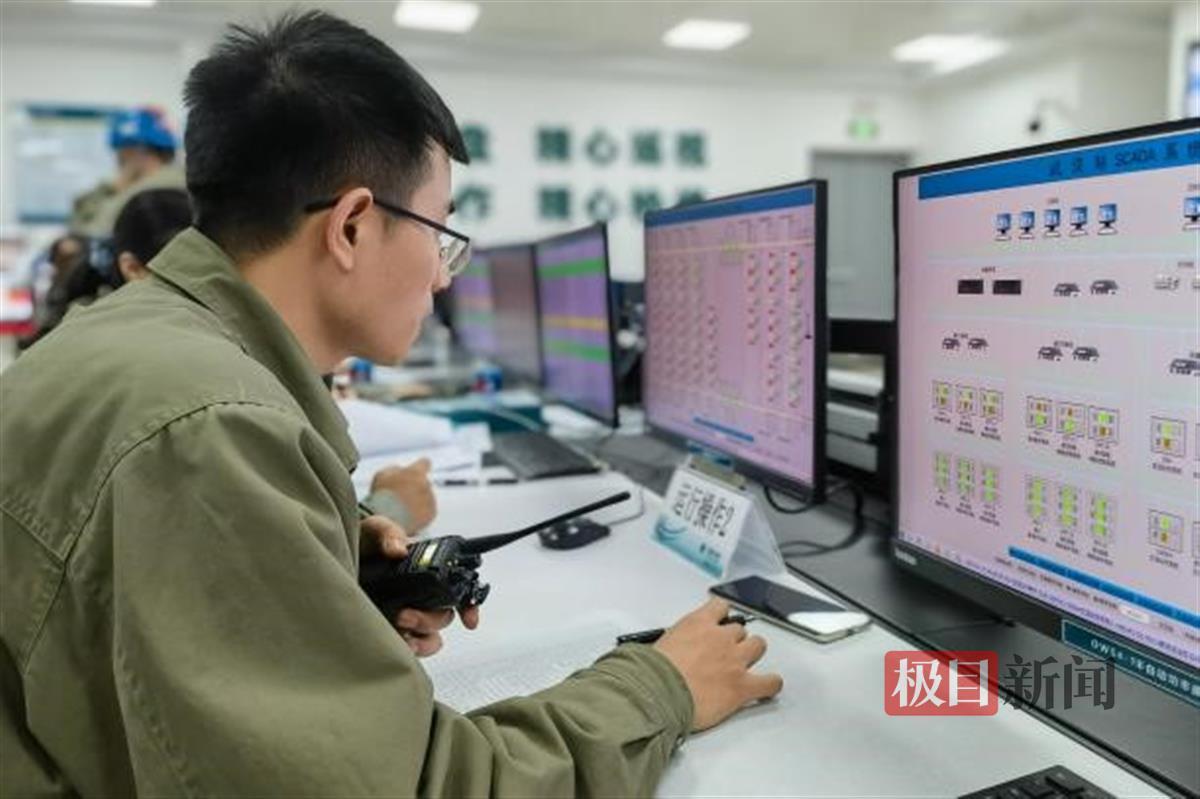

“大家在巡视检查设备状态时,一定要将设备机械位置和电气指示都看到位,虽然直流系统转检修了,但是站里还有交流设备在运行,容不得半点马虎。”在特高压武汉换流变电站主控室,值长吴连顺向运行人员叮嘱检查要点。

特高压武汉换流变电站换流变检修作业面(欧阳雷 摄)
国网湖北直流公司运维管理的特高压武汉换流变电站由电压等级为±800千伏的特高压换流站和电压等级为1000千伏的特高压变电站合建,其中的特高压换流站正是陕北至湖北±800千伏特高压直流输电工程,这条是“陕电入鄂”大动脉的受端站。

特高压武汉换流变电站,运行人员正在主控室进行倒闸操作(李想 摄)
本次特高压换流站年度检修工作于11月11日开始,计划检修工期10天,检修中安排检修设备3116台(套),计划完成例行检修、特殊性检修、消缺、隐患治理、反措执行、技术监督等项目124项,其中例行检修细项8634项。

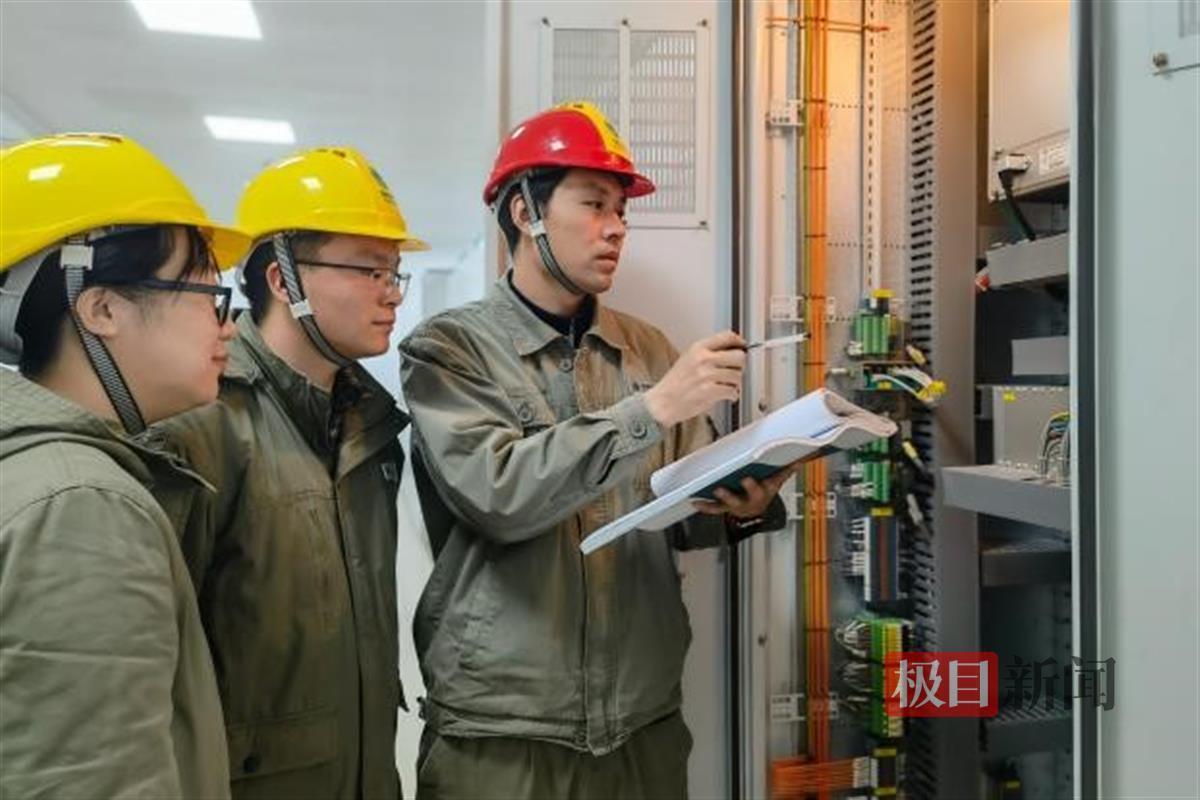

国网湖北直流公司检修人员,正在进行直流控制保护系统自主检修(谢梦 摄)

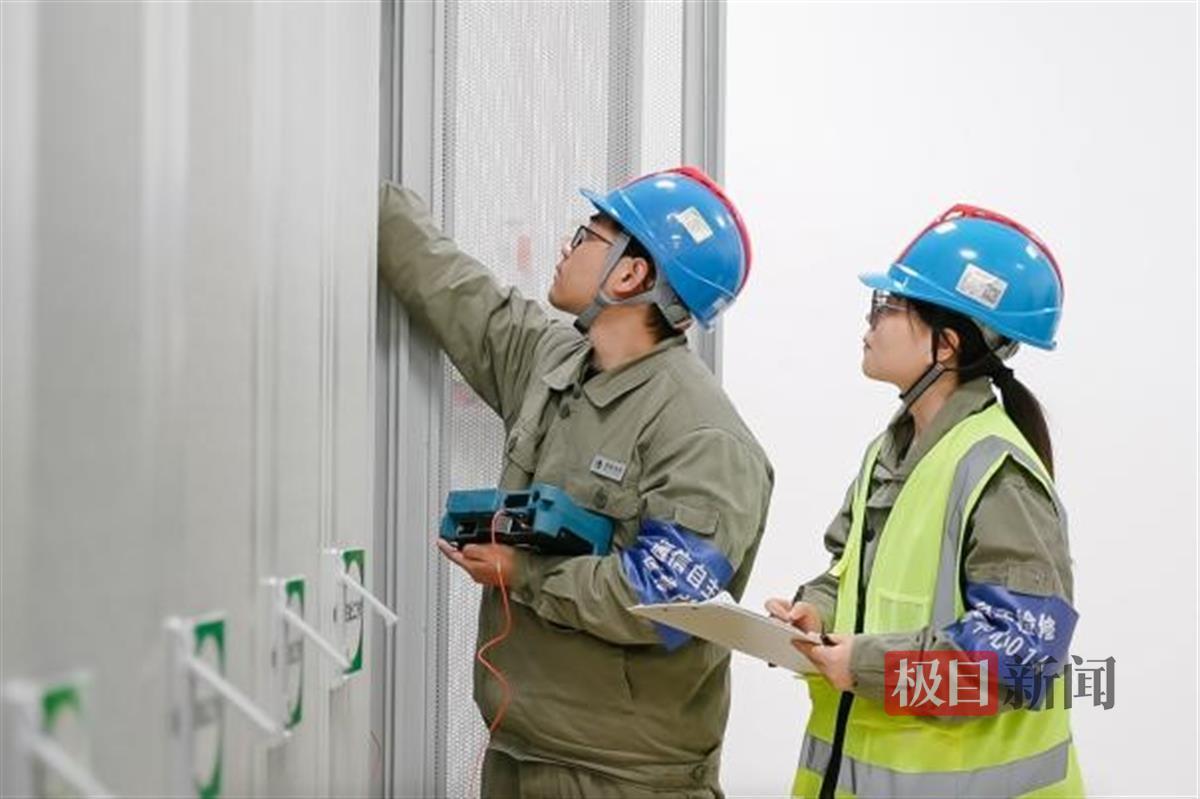

国网湖北直流公司检修人员,正在进行通信系统设备自主检修(谢梦 摄)

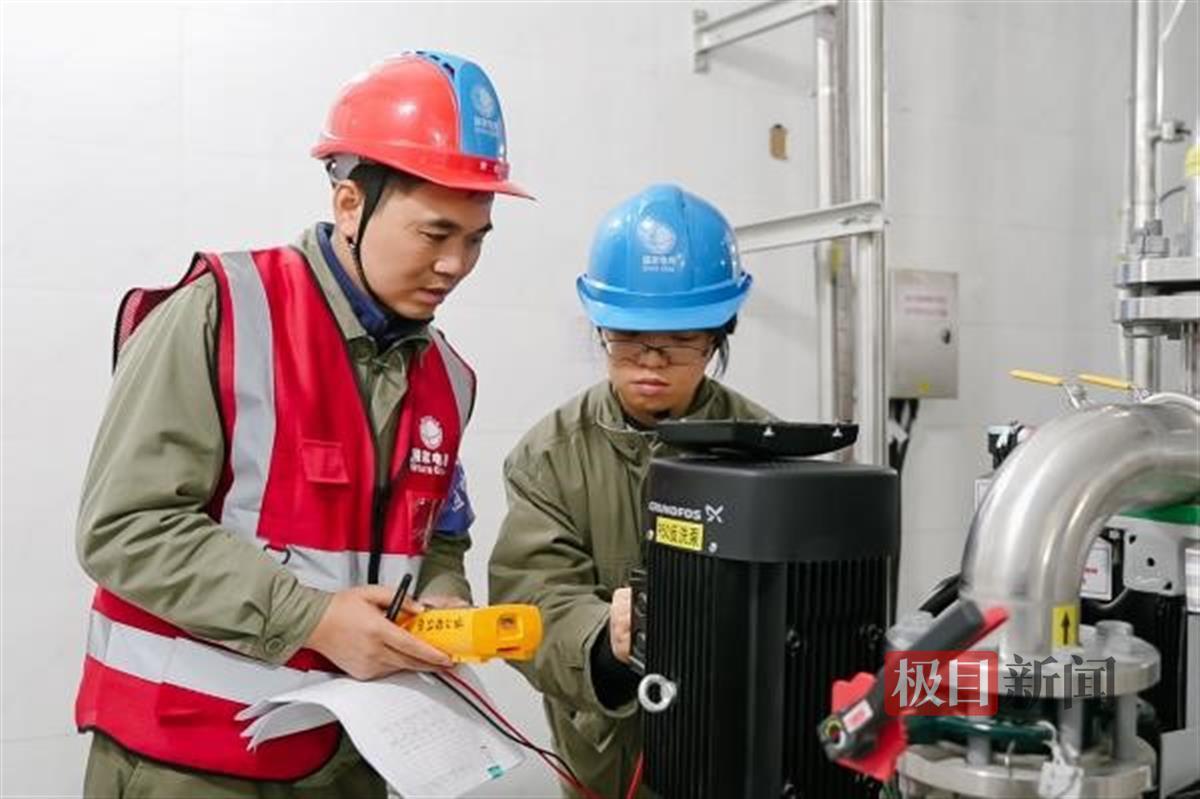

国网湖北直流公司检修人员开展内、外冷水系统自主检修(谢梦 摄)

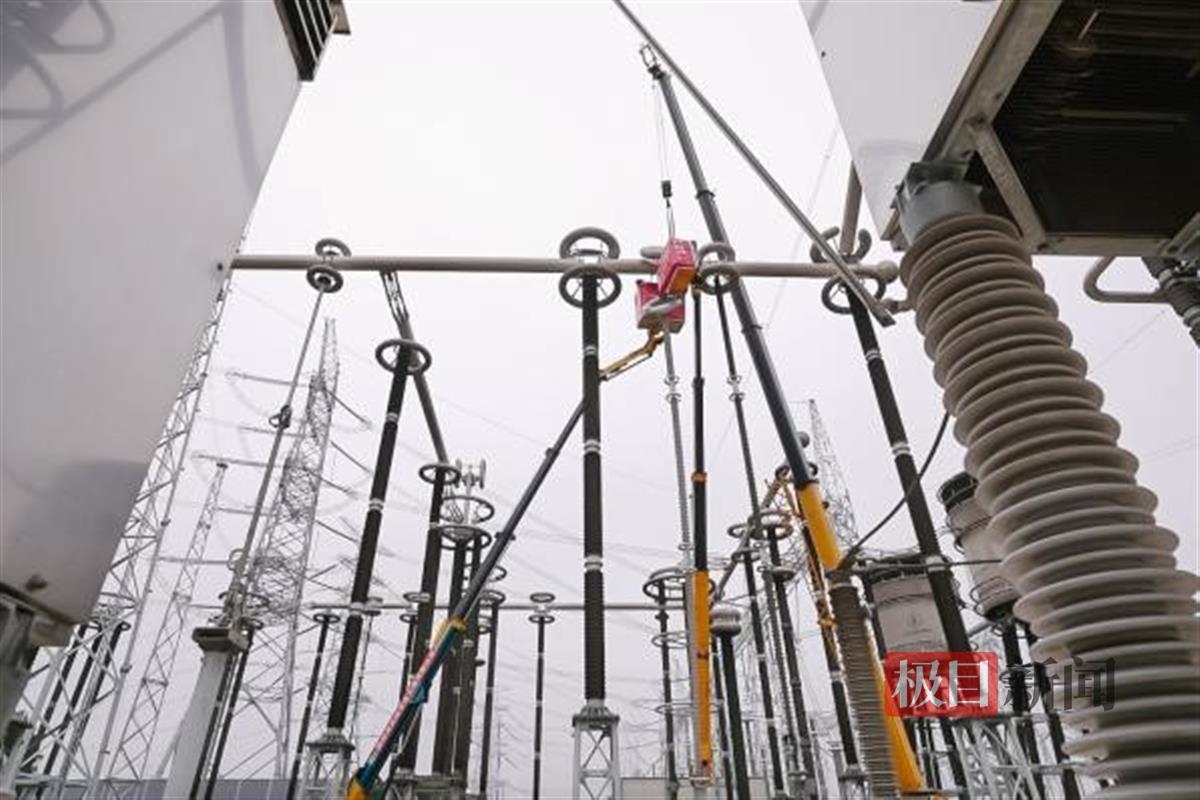

特高压武汉换流变电站开展直流场光CT更换(谢梦 摄)

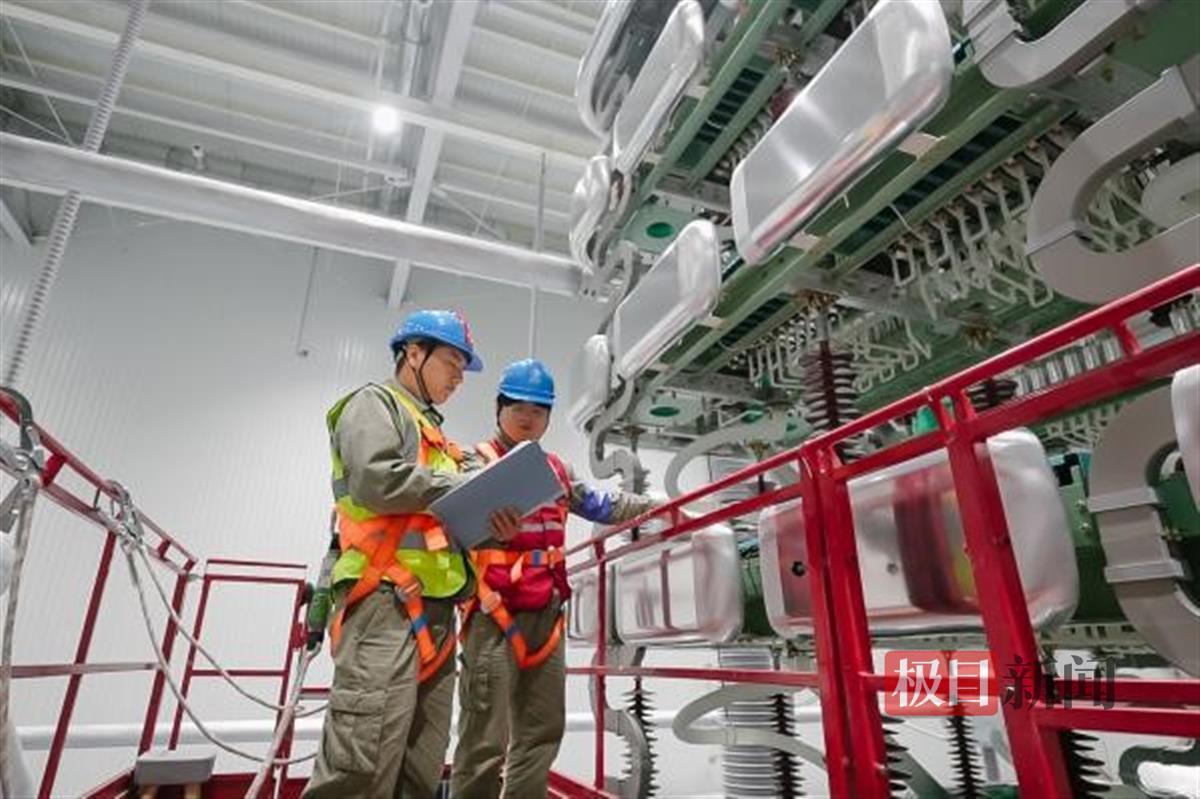

国网湖北直流公司检修人员开展双极高低端阀本体及阀控系统自主检修(谢梦 摄)
为克服工作任务重、安全压力大、交叉作业多等困难,国网湖北直流公司组织特高压武汉换流变电站提前筹备年度检修各项工作,科学编制直流系统运维保障工作方案、母线保电应急处置方案、标准化验收作业卡等,同时明确年度检修期间各作业面的检修工期和验收标准,从“安全、质量、技术、进度、效益”五个环节加强管控,高质量稳步推进年度检修顺利开展。

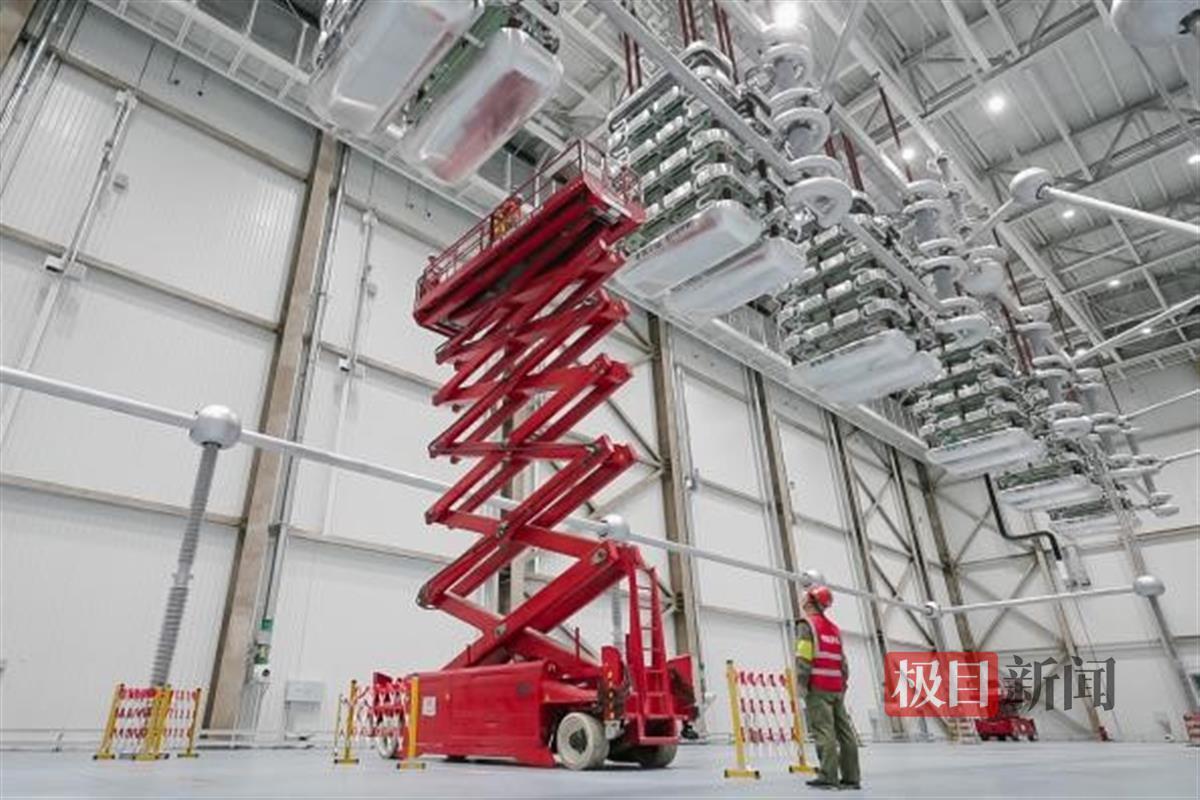

特高压武汉换流变电站阀厅检修作业面(欧阳雷 摄)

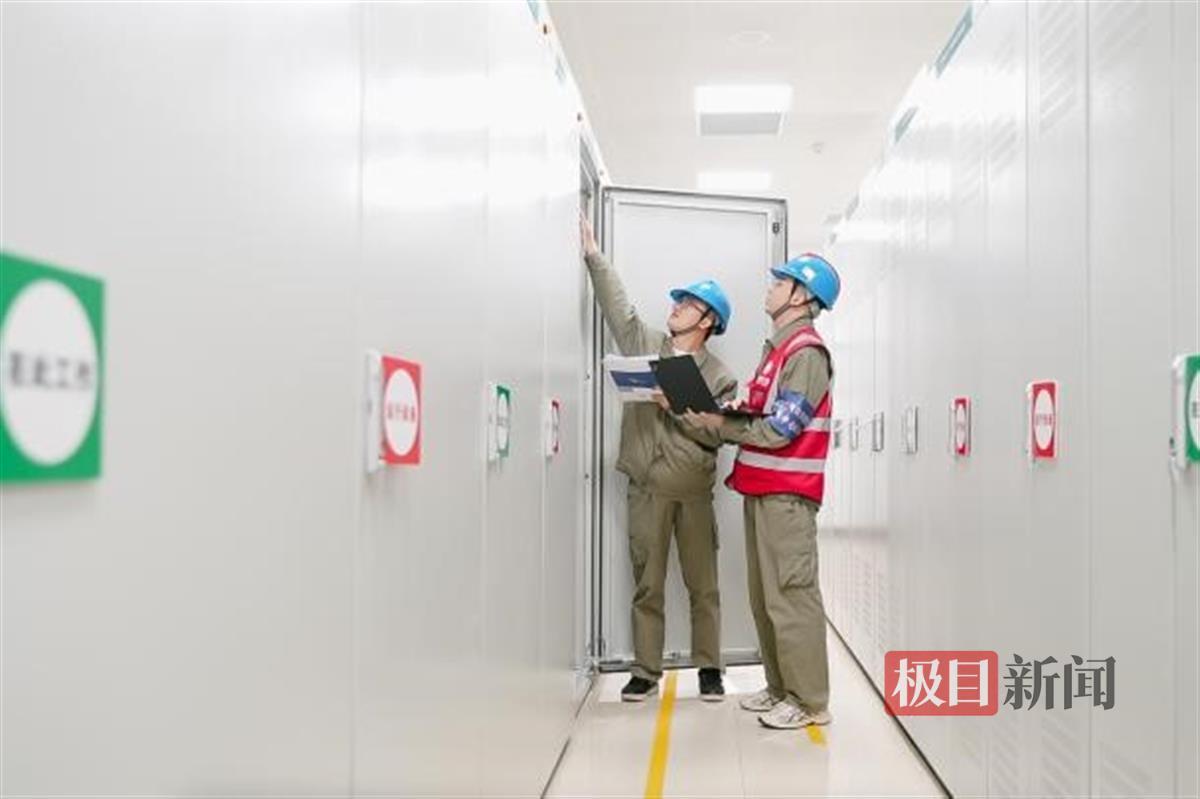

特高压武汉换流变电站组织现场学习直流控制保护设备(李想 摄)
“本次年度检修过程中,有经验的党员与青年员工结对,以‘传帮带’‘老带新’开展运维检修实操教学,帮助青年员工快速成长,提升技能水平。”作为党员的准妈妈王利琴介绍。王利琴是该站的值长,身怀六甲的她听说检修期间任务重、工期紧,做好孕期防护后,加入到年度检修攻坚战中,她笑着说:“虽然我每天晚上都回家,不能通宵达旦,但是编写方案、检查两票,做一些力所能及的‘幕后工作’还是没问题的,为本次检修工作贡献力量!”

王利琴正在检查两票内容。杜国安 摄
据了解,今年迎峰度夏期间,特高压武汉换流变电站直流输送功率首次突破6000兆瓦,为湖北电网电力可靠供应提供坚强支撑,本次年度检修后,该站将以更优的状态投入运行,保障迎峰度冬电力供应。
