国网五峰县供电公司:四天三夜坚守 只为万家灯火

2022-12-23 20:39

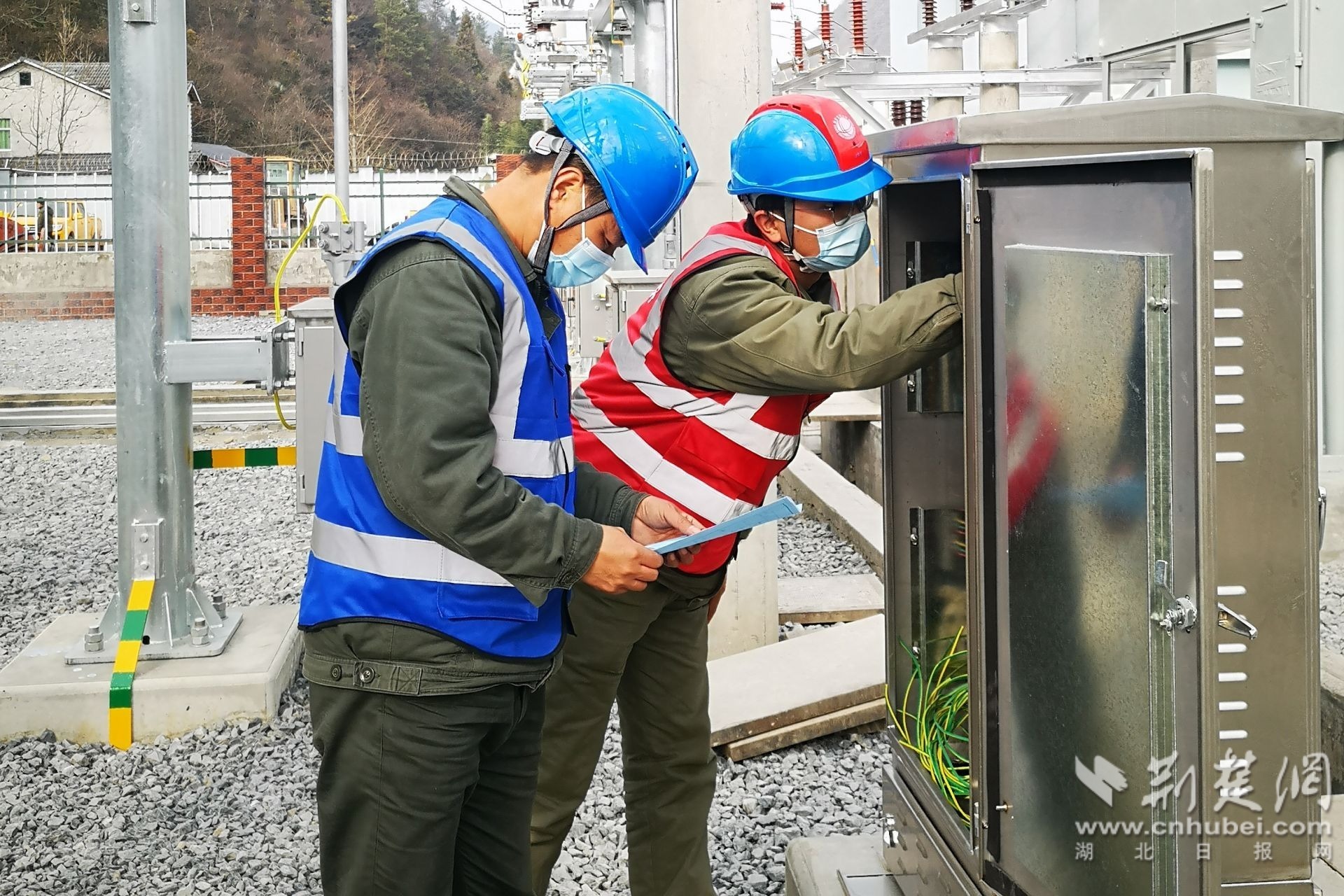

荆楚网(湖北日报网)讯(通讯员 张永东、张圣龙)12月16日晚9时,在湖北宜昌五峰土家族自治县付家堰乡110千伏“付家堰变综自改造工程”施工现场,依然灯光明亮、施工正酣。负责人张永江和现场四名施工队员已连续奋战了四天三夜,正在对改造完成设备进行最后的调试对点工作。

110千伏“付家堰变综自改造工程”主要工作内容是对110千伏母线及所属间隔进行改造,计划于16日完成全部改造工程。施工期间,城西供电方式由主网变为小网运行,给五峰县城西四个乡镇的供电可靠性带来极大考验。

从9月17日工程前期勘测开始,张永江就和队员们坚守现场从未离开过。为确保工程按照时间节点顺利推进,张永江和施工队员们制定施工计划,采取轮流上岗不歇工的方式进行施工作业。

12月10日,工地上施工队人员陆续出现感冒症状,队员们都以为是因为赶工期,加班加点工作累的原因,没太在意,继续坚持施工作业。

12月12日,通过核酸单管采集检测,施工队有11人确诊为阳性。全站只有工作负责人张永江、运行值班人员陈忠荣、三送支部书记胡朝晖3人为阴性。当晚,五峰县供电公司连夜送来了紧急防疫物资,胡朝晖组织队员们对全站进行了消杀。

为了不影响施工进度,张永江将施工队分为两班进行工作,核酸检测为阴性结果的在主控室进行调试工作,核酸阳性结果且身体尚能坚持的在设备区工作,并要求所有人都佩戴N95口罩,工作前后进行严格消毒。

13日到15日,每天都有人陆续支撑不住。截至14日晚,只有张永江和另外一名队员能继续工作。为了不影响工期,当晚,五峰县供电公司安排检修班两名员工赶往施工现场支援。

16日晚10时,在大家的共同努力下,完成了全站调试对点工作,并一次送电成功,恢复主网运行方式,保证了五峰城西4个乡镇的供电可靠性。

与此同时,在35千伏湾潭变电站扩建工程现场,施工场面同样热火朝天。

从9月6日开始,项目经理黄俊锋和项目总工黄智勇就和施工队员们就坚守在施工驻地和工地“两点一线”。为确保工程按期推进,所有现场人员已经连续加班加点奋战了45天。

目前,该工程正处在设备上电调试关键阶段,所有工程正按照2023年1月8日竣工投产时间节点有序推进。
