亮眼的花园式建筑居然是座变电站!“预制舱式”变电站亮相新洲

大武汉客户端 2022-05-07 21:21

长江日报大武汉客户端5月7日讯 5月6日,一座亮眼的花园景观式“智能预制舱式变电站”——新洲挖沟闸泵站110千伏专用变电站正式投产送电,抢在长江汛期来临之前为新洲区湖水整治重点工程挖沟闸泵站提供双电源,确保今年汛期挖沟闸泵站发挥重要作用。

据悉,预制舱式变电站改变了变电站传统的电气系统布局、土建设计和施工模式,通过工厂生产预制、现场安装两大阶段来建设变电站,具有标准化、模块化、预制化的技术特点,是国网武汉供电公司既济电力集团落实和推广国家电网“标准配送式”智能变电站建设模式的新运用。

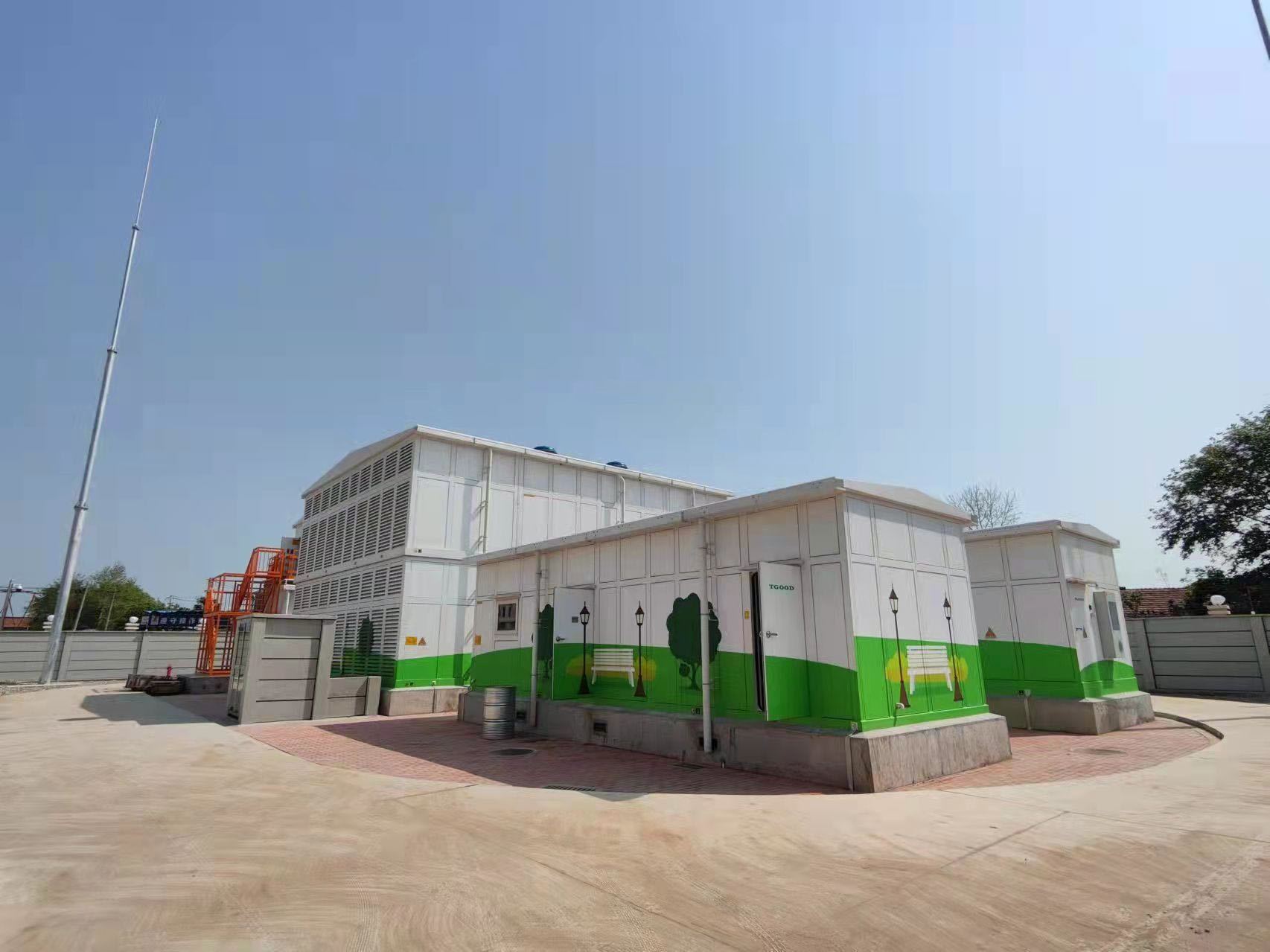

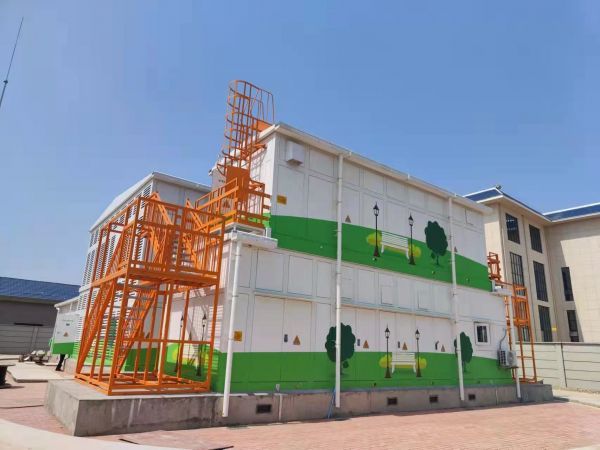

智能预制舱式变电站。

“我们通过在工厂内完成制作、组装、配线、调试等,预制舱作为一个整体运输至工程现场,整套设备通过集成,不仅建设速度快、工程投资少,更能快速、高效、高质量地解决供电问题。采用智能预制舱式建设一个110千伏变电站,与传统变电站建设相比,工期能缩短60%,而且外观小巧,占地面积只有传统同规模变电站的三分之二。”国网武汉供电公司既济电力集团华源设计院主设计人员在现场介绍。

为了今年汛期新洲区排涝泵站供电可靠性得到显著提升,新洲挖沟闸泵站与国网武汉供电公司既济集团华源电力设计院有限公司,结合以往设计的各泵站配套专用变电站的丰富经验及用户实际需求,将同等规模的传统变电站和预制舱变电站两种方案在工期、占地面积、投资等多方面进行经济合理性比较后,最终采用“预制舱式变电站”建设方案,将有效施工期由6个月缩短为60天。

(长江日报记者梁爽 通讯员宋安琪 吴丽英 高筠)
