枕戈待旦 全力以赴 夹套河路顶管施工“开弓没有回头箭”

长江日报 2021-11-29 07:45

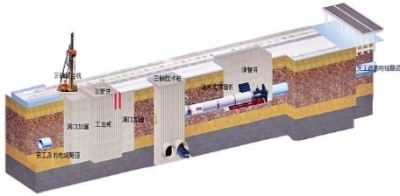

顶管施工效果图。

夹套河路新增电缆隧道土建工程加紧沉井施工。

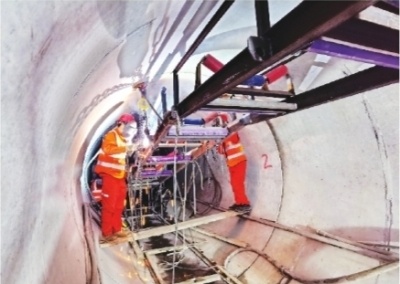

作业人员在顶管内部焊接施工。

作为洪山区单体最长的一条电缆隧道,28日上午,在洪山区夹套河路新增电缆隧道土建工程现场,“奋进号”顶管机经过精心维护保养后已焕然一新,将化身为顶进施工的“地老虎”。

施工方武汉生态环境投资发展集团旗下的武汉市市政工程机械化施工有限公司(以下简称市政机施公司)现场负责人相飞飞说,项目上的全体建设者们,都已枕戈待旦,将全力以赴,确保顶管施工安全、快速实施。

■ 地下13米处施工

24小时持续安全快速顶进

此次“奋进号”顶管机顶进线路为夹套河路至滨河路,顶管直径为3米,顶管位于淤泥质黏土层,顶进长度200米,主要施工方法为泥水平衡法。

相飞飞说,顶管机始发的2号工作井为方型,长12米,宽8.5米,壁厚1米,井深9.25米。11月17日,沉井下沉到位,下沉深度14.25米。

“顶管机将在地下13米处持续顶进,相当于在地下四五层楼处施工。”相飞飞说,顶管机一旦进入土层动力全开后,就将24小时不停歇作业,“这就是开弓没有回头箭!”

顶管机始发后,还将开展进一步的顶进配套工作,之后将开足马力全力顶进,保持每天向前行进10至15米,预计12月20日前后到达接收井。

■ 持续攻坚克难

九成难题已成往事

夹套河路新增电缆隧道土建工程北接杨泗港综合管廊,南接滨河路电缆隧道,电缆隧道总长度近2.9千米,其中直径3米的顶管长1570米,直径3.5米的顶管长1290米,明挖箱涵长12米,沉井总计14个。工程的主要施工内容包括沉井、顶管、箱涵、支护桩、地基加固、附属设施及道路恢复等。

今年上半年,该工程开展了现场打围、绿化迁改、花坛破除等前期工作,相飞飞说,协调工作量非常大。

“这是一个地下工程,主要是靠顶管顶进,形成隧道。工程必须要全线打围,这样就不得不影响到周边小区。比如说,小区地库的出入口正好在围挡范围内,那我们就必须找到解决办法,必须和街道、社区还有小区协调好,把施工带来的影响降至最低。做这个工作需要耐心。”相飞飞说。

目前,经过耐心细致的协调,项目与周边小区和其他市政工程及有关产权单位达成了一致,九成难题已经解决,为项目下一步快速推进打下了基础。剩余重难点工作,也将在上级部门的统一指导下,尽早解决。

■ 两年密集开工

明后年将迎大规模完工期

夹套河路新增电缆隧道土建工程开始顶管施工只是近期洪山建投公司大力推进电力通道土建施工的一个缩影。就在本月,同样由市政机施公司负责施工的竹苑路新增电缆隧道土建工程,也开启了顶管施工。

竹苑路南起雄楚大道,北至洪达巷,是位于洪山区闹市区的一条城市支路。除了在竹苑路开展道路排水工程以外,新增电缆隧道土建工程也是重要一项工作。据了解,该顶管施工段全长为260米,预计年内贯通。

洪山建投公司有关负责人说,前期确定由该公司负责建设的23.5公里电力通道中,共有9公里通道在去年已随地面道路项目同步开工建设,包含青菱路、夹套河路、滨河路和竹苑路等相关项目。剩余的14.5公里电力通道,共分成三个标段,也分别于今年10月和11月开工,预计明后年将迎来电力通道的大规模完工期。
