湖北日报讯 (记者戴辉、通讯员熊旺平、谢珍、莫熙宁)9月9日,在“大桥向阳”号风机安装船主吊精准操作下,随着W49号风机叶轮与机舱顺利完成对接,由中铁大桥局参建的粤电阳江沙扒海上风电项目47台风机安装完毕,比预定计划提前50天完成,预计年底并网发电。

粤电阳江沙扒海上风电项目位于阳西县沙扒镇东南侧海域,涉海面积约48平方公里。项目总装机容量300兆瓦,选用1台单机容量5.5兆瓦和46台单机容量6.45兆瓦的风力发电机组,总投资约60亿元。项目于2020年3月开工建设。

据广东粤电阳江海上风电有限公司总经理李劲介绍,该项目地质复杂多变、海况恶劣、基础型式多、基础及风机吊装施工难度大,工期任务紧,有效施工时间仅为220天左右,是国内建设难度最大的海上风电项目之一。

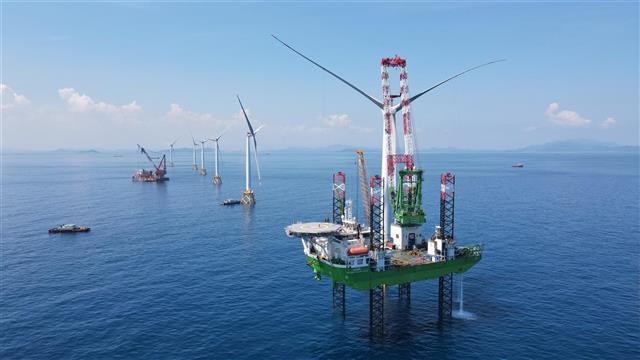

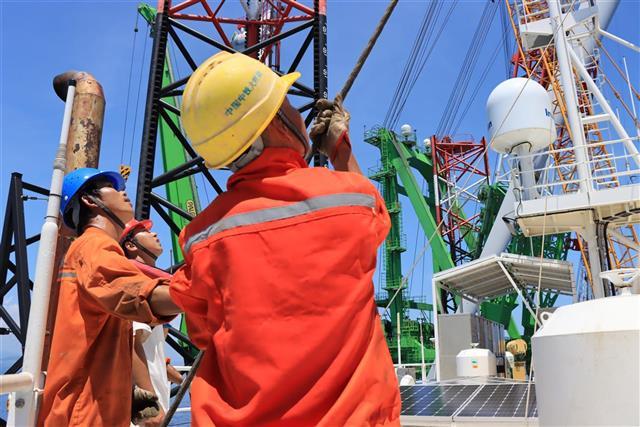

“47台风机安装速度优于预期,且曾在今年5月创下半个月完成7台风机安装的国内单工作面单月风机吊装纪录!”中铁大桥局项目常务副经理郭华颇为自豪地说,为解决风机安装船短缺的问题,项目部未雨绸缪,提前引进“威力号”起重船。随后,项目团队通过不断走访国内外风机安装船市场,成功引进国外风机安装船“Apollo”解决燃眉之急。

据了解,该项目计划今年底47台风电机组并网发电,年上网电量约7.42亿度。与同等规模的燃煤电厂相比,每年可节约标煤约22.25万吨、减排二氧化碳约15.58万吨。
