湖北日报讯(记者彭一苇、通讯员黎恒烜、甘依依)6月24日凌晨零点10分,由国网湖北电科院负责开展的±800千伏武汉特高压换流站交流开关场最后一串开关设备带电成功,标志着武汉站交流场带电试验圆满完成,该换流站系统调试工作又前进一大步。
武汉换流站是陕鄂±800千伏特高压直流输电线路工程的受端站,该工程跨越1000多公里,预计今年底建成,每年可向湖北输送电力400亿千瓦时,极大缓解湖北及周边区域的负荷增长需求。今年初,随着武汉换流站土建部分收尾,相关的特殊试验工作大规模开展。

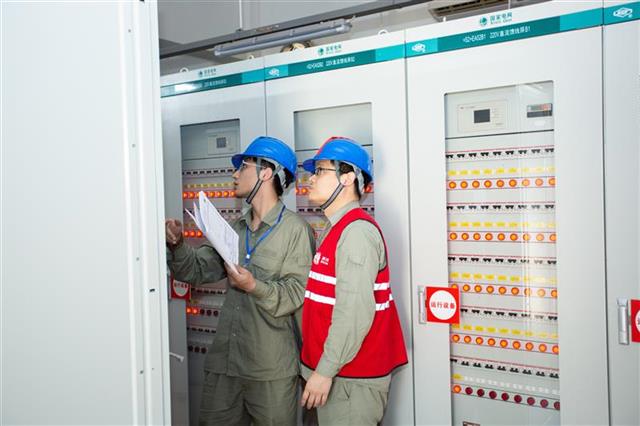

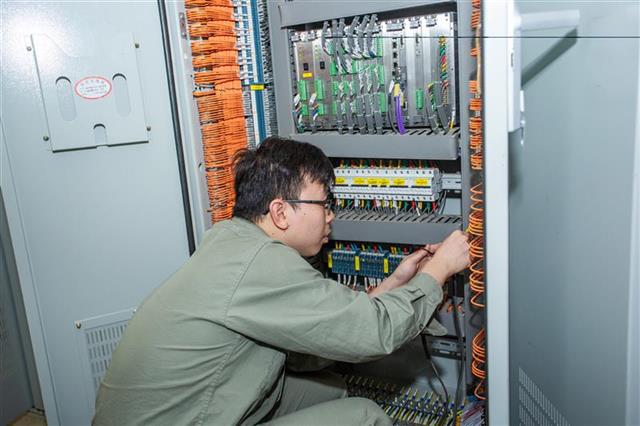

国网湖北电科院负责开展武汉换流站及周边配套工程的交流启动调试,是该院历来承接的规模最大的调试工程。该院经过反复论证,编制了调试方案和隔离方案,收集整理近万张图纸资料,耗时1个月编制完成245张、8万余字的现场作业指导卡,并提前做好40余台仪器设备的校核检验工作,为调试顺利推进奠定了坚实基础。6月16日,该院电网技术中心、设备技术中心组成的调试团队提前进驻现场,开展调试前的最后准备工作。

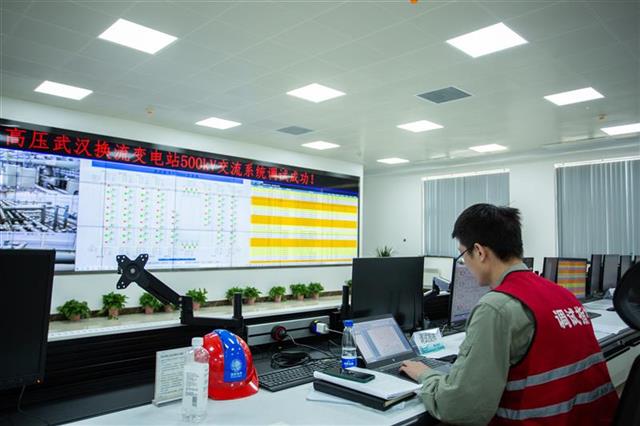

在场外,与调试相关的工程也在紧锣密鼓推进。6月20日,陕鄂±800千伏特高压直流输电线路工程的配套工程——大吉、木兰变电站扩建工程圆满竣工,随后,大吉变电站的两条500千伏线路接入武汉±800千伏换流站,为其送入调试电源。6月22日,调试工作正式开始,调试团队经过两天的紧张工作,高效完成了武吉I、II线以及500千伏交流场8串24个开关、4段母线的带电试验和保护极性校验工作,交流系统启动调试成功。
目前,武汉换流站调试已进入到500千伏站用变压器冲击合闸和35千伏低抗投切试验阶段,预计到今年9月,换流站将具备投产条件。
